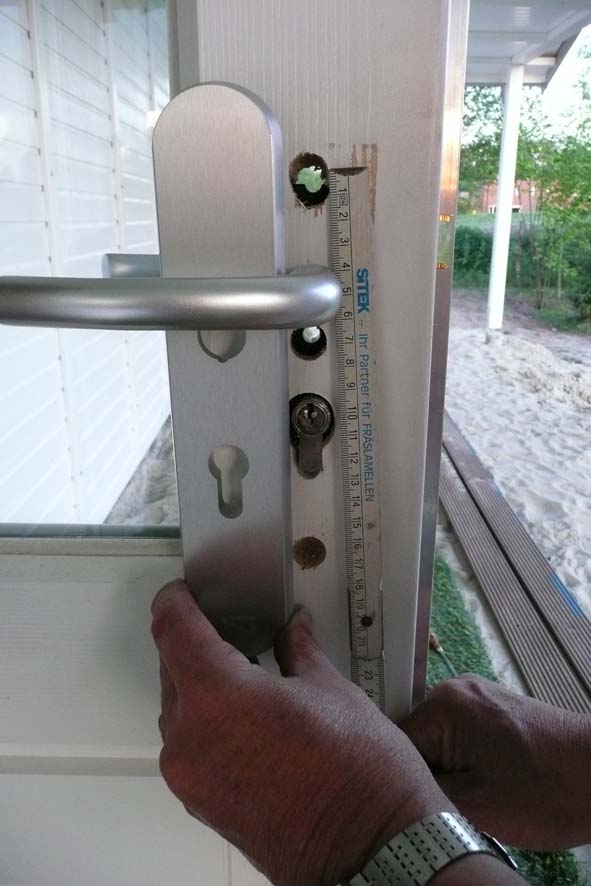

juni 2008 Het hang- en sluitwerk en de sloten zijn gereed.
Deze zaken zijn gesponsord door Voskamp uit Almelo.
Hierbij onze dank aan aan Voskamp en aan Fred die het mogelijk heeft gemaakt.
Roelof Kruijshoop, Henk Kloppenburg en Diederik Neeb hebben het hang- en
sluitwerk en de sloten netjes aangebracht
Er zijn enorm veel soorten en maten te koop en als
leek duizelt het je. Bij het kiezen van de soorten sloten en hang- en sluitwerk
kregen wij advies van Voskamp uit Almelo en van de verzekeringsmaatschappij. We
moesten een paar keer terug omdat een en ander niet in één keer paste. Het
eindresultaat ziet er professioneel uit en wij voldoen aan de eisen van de
verzekeringsmaatschappij t.a.v. inbraakwering.
9
mei 2008 De kleedkamers zijn gereed voor gebruik en de
materiaalberging is ingericht.
Tijdens de aanloop van het cricketseizoen zijn de
meubels opgehaald en in het clubhuis gezet. Er zijn ruim voldoende statafels en
barkrukken. Er zijn te weinig gewone stoelen (houten restaurant/bar-stoelen met
rugleuning) en er zijn net voldoende tafels.
De bar is voorlopig neergezet en dat geldt ook voor
het aanrecht. Ook is er provisorisch een voorziening voor drinkwater aangelegd,
zodat er tenminste koffie kan worden gezet en er glazen kunnen worden gespoeld.
Een grote gesponsorde koel/vries-combinatie was er nuttig bij het koelen van de
dranken en het vers houden van de tosties.
Hierna
is het clubhuis van binnen en van buiten weer eens helemaal netjes
schoongemaakt, zodat de schilders straks goed aan het werk kunnen.
Net op tijd voor de eerste competitiewedstrijden van
het seizoen (11 mei) zijn de kleedkamers voorzien van banken en kleerhaken. Ze
zien er prachtig uit. Jammer dat er nog geen douchegelegenheid is. Douchen doen
wij nog steeds bij de hockeyclub. Twee mobiele toiletten voorzien in de
behoefte.
De materiaalberging is ook ingericht en de
materialen zijn opgehaald. Het was een hele klus en het ziet er prima uit.

30
april 2008 Het dak is helemaal
gereed. Nu alleen nog netjes afwerken.

Het "pannendak" is aangebracht en het clubhuis heeft
haar definitieve uiterlijk gekregen. De ruwbouw is vrijwel helemaal gereed. Nu
hebben wij veel hulp nodig bij het gereedmaken van het interieur. WC's
betegelen, douches maken, leidingen leggen. Noem alles maar op. Kunnen wij op
jullie hulp rekenen?

29

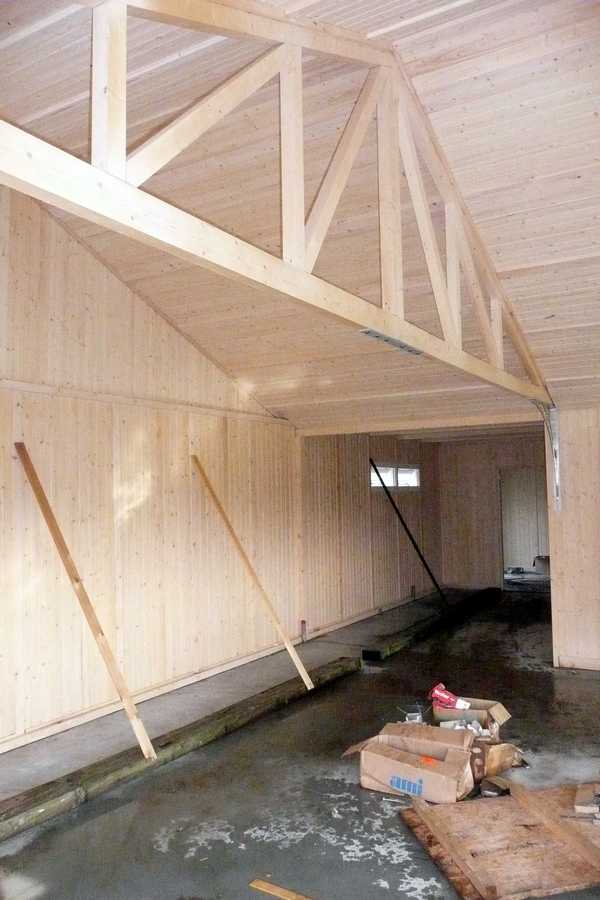

april 2008 Het dak zit op het

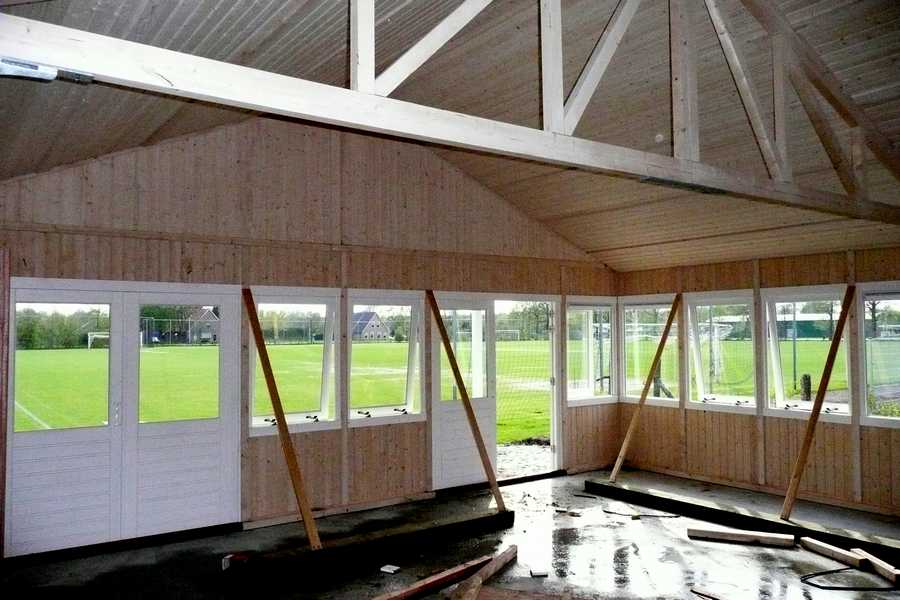

clubhuis en de plafonds zitten er in.
De eerste laag dakbedekking is aangebracht en het
clubhuis is nu waterdicht. Nu nog de toplaag dakbedekking er op maken en alles
netjes afwerken.

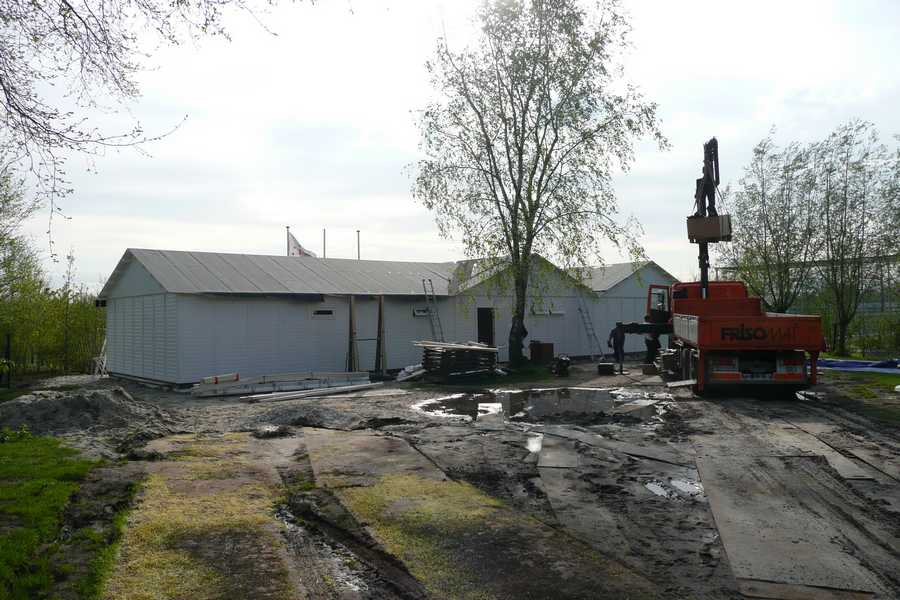

28

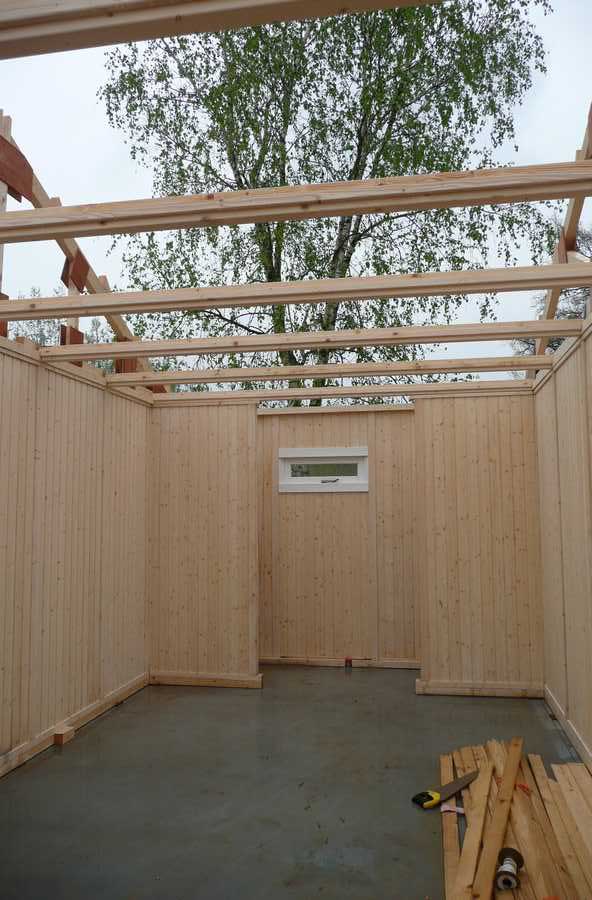

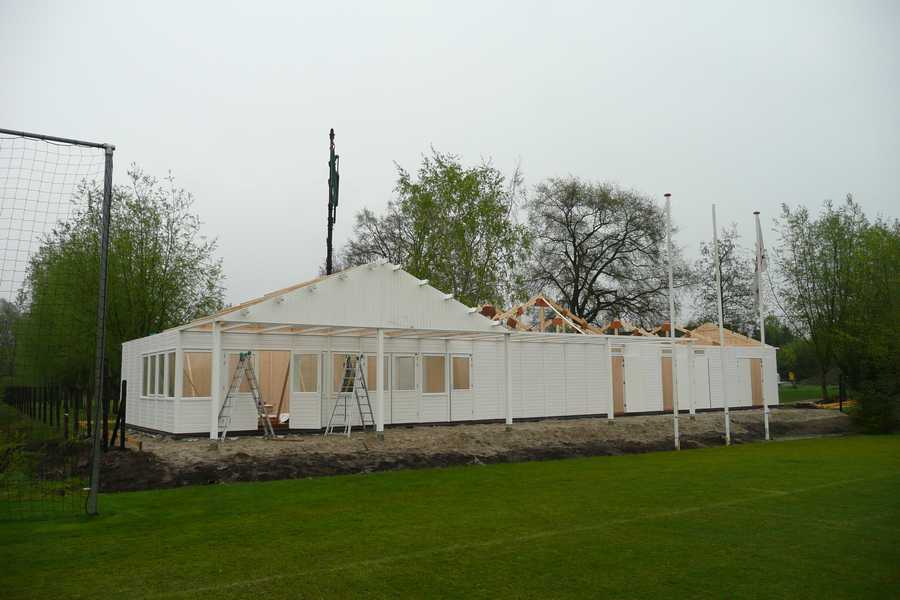

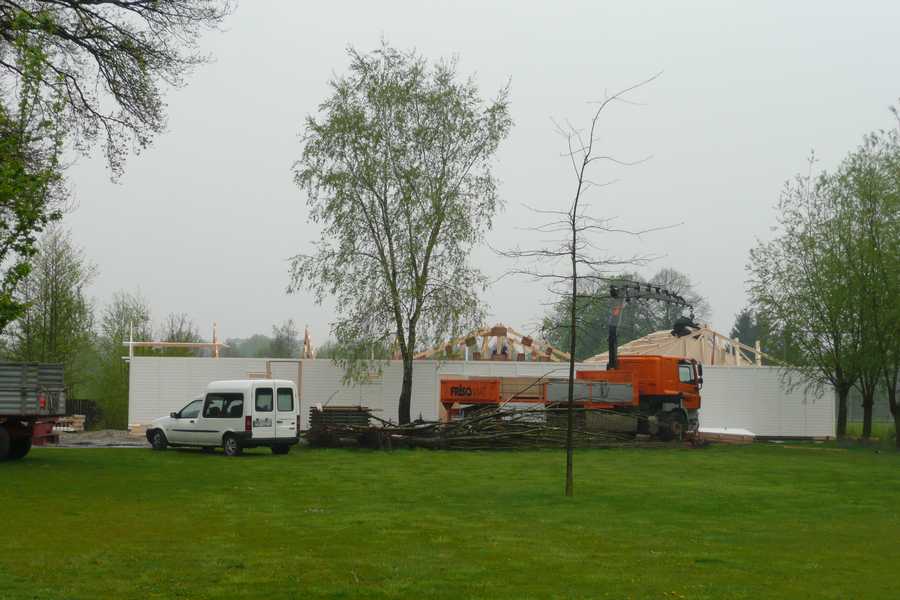

april 2008 De bouw vordert en de

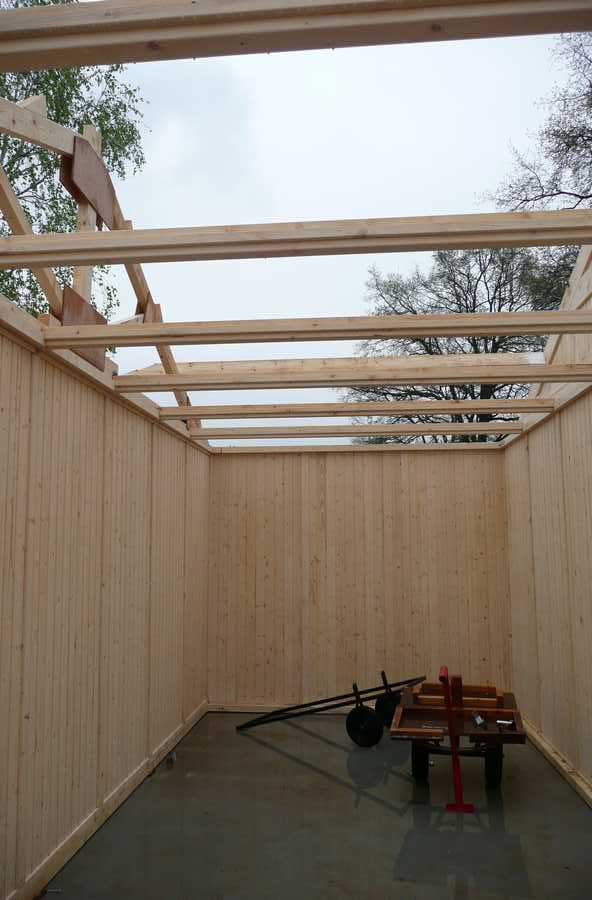

eerste dakspanten zijn zichtbaar.

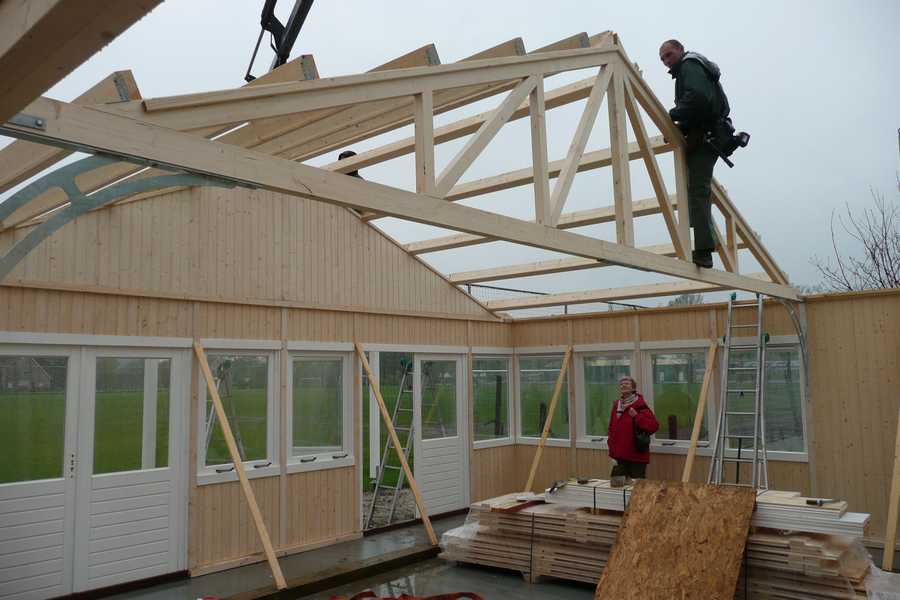

Het begint al te lijken op een echt clubhuis. Het
weer zit tegen, want het regent vrijwel de hele dag.Er wordt nu gewerkt met vier
man.

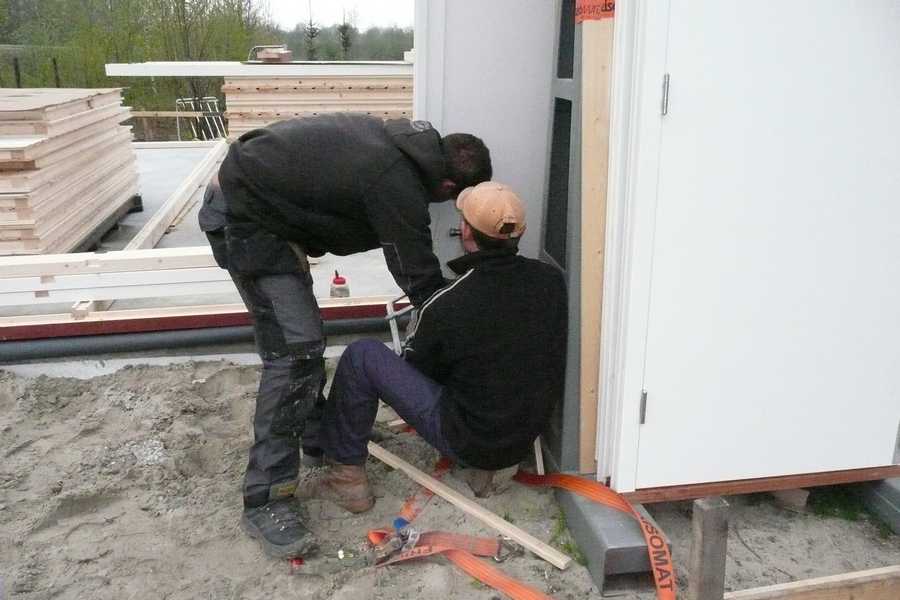

26
april 2008 De laatste hand wordt

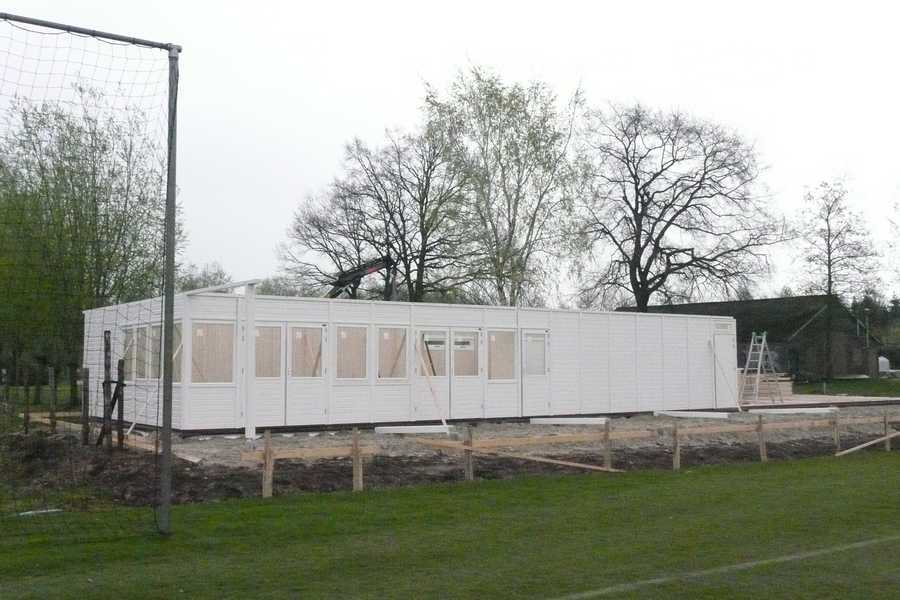

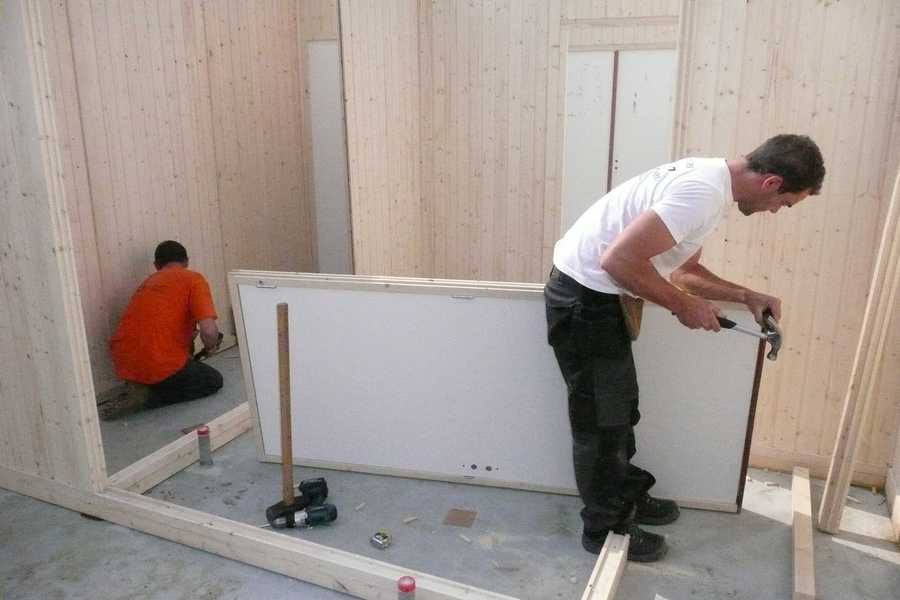

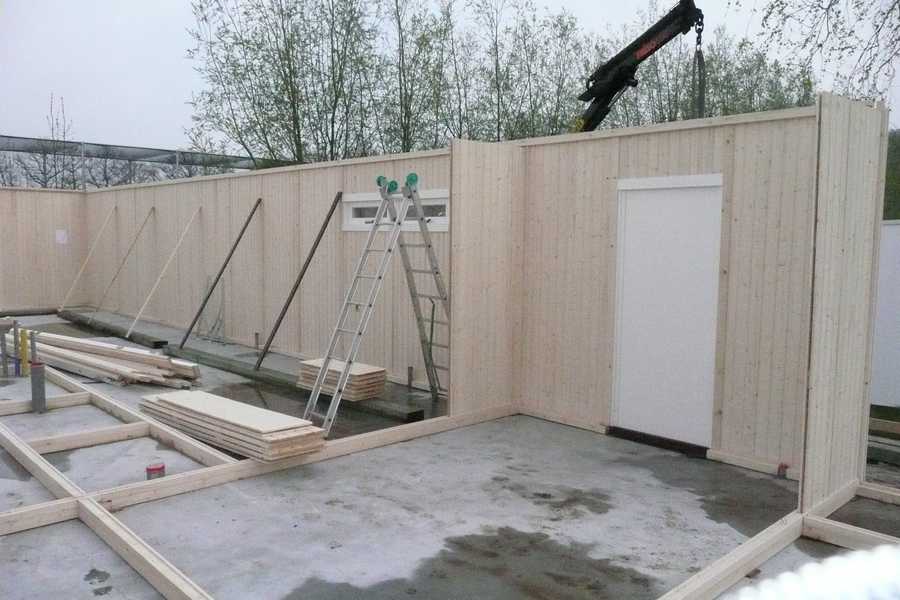

gelegd aan de opbouw van de buitenwanden en de binnenwanden.

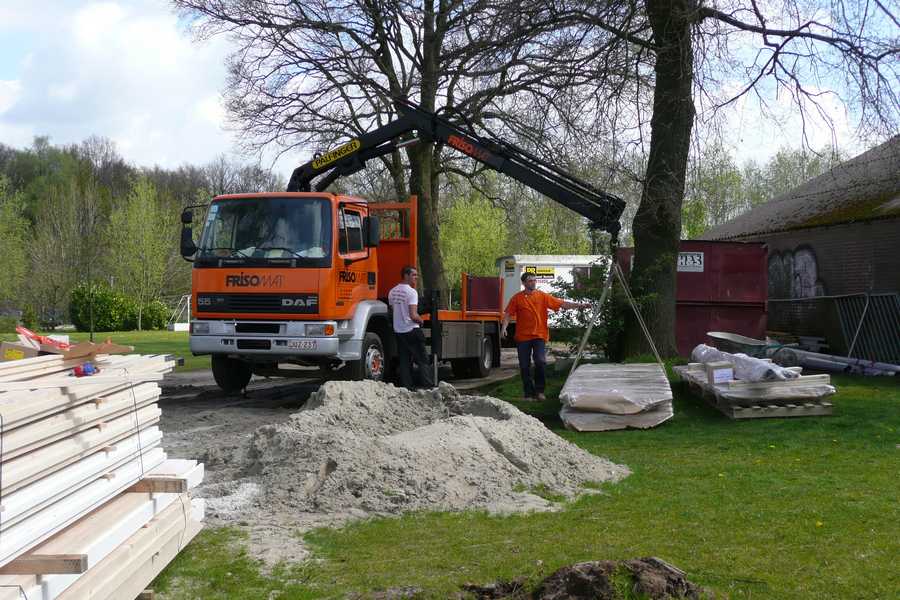

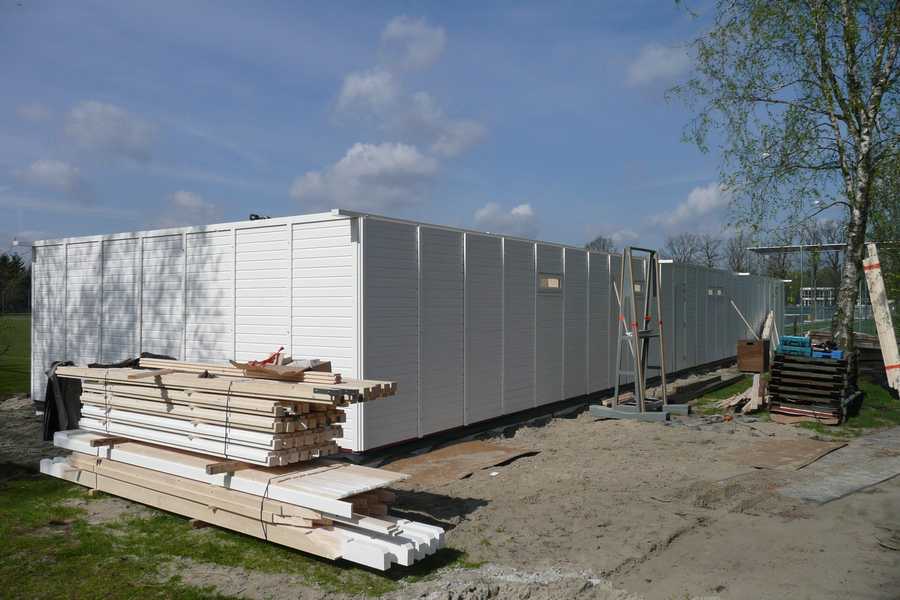

25
april 2008 De wanden staan rondom
overeind en zijn tijdelijk gestut om windvlagen te kunnen weerstaan.

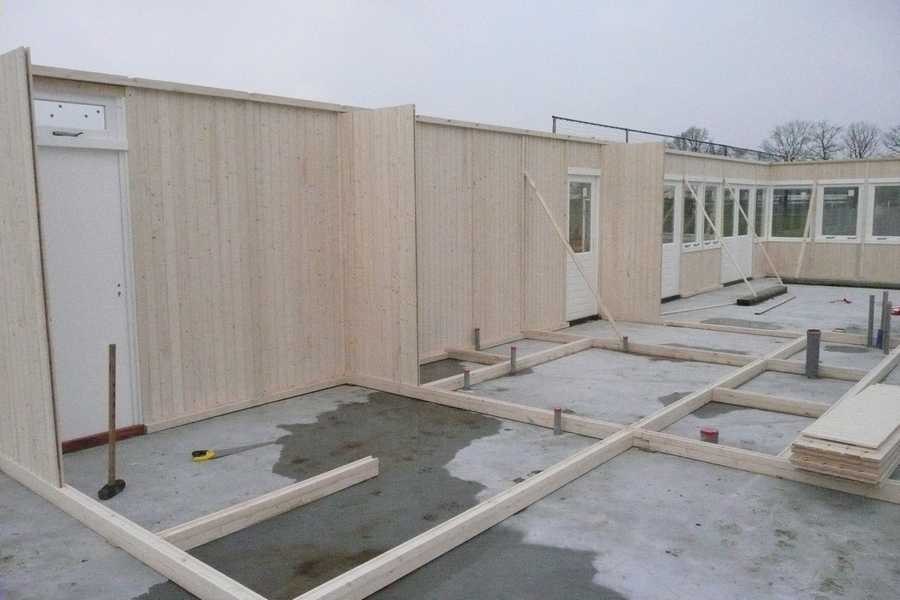

24

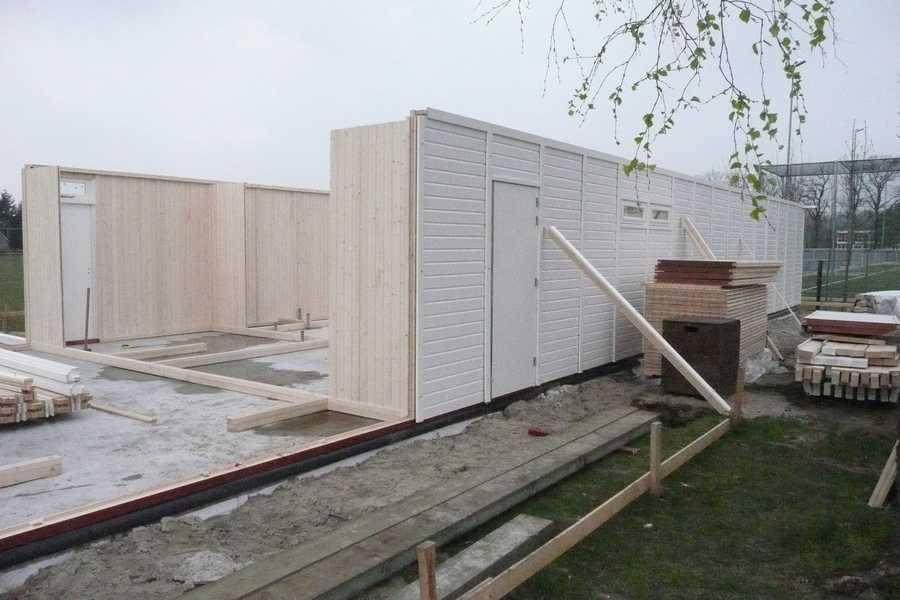

april 2008 De bouw gaat langzaam
maar zeker verder.
HAHBO heeft maar twee man ter beschikking maar het
zijn vakmensen en ze doen goed hun best.

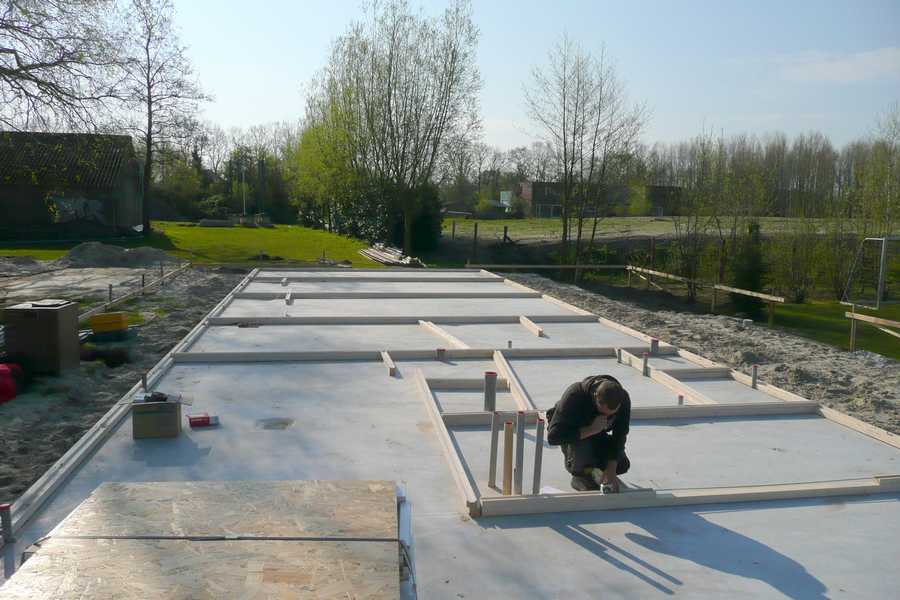

23

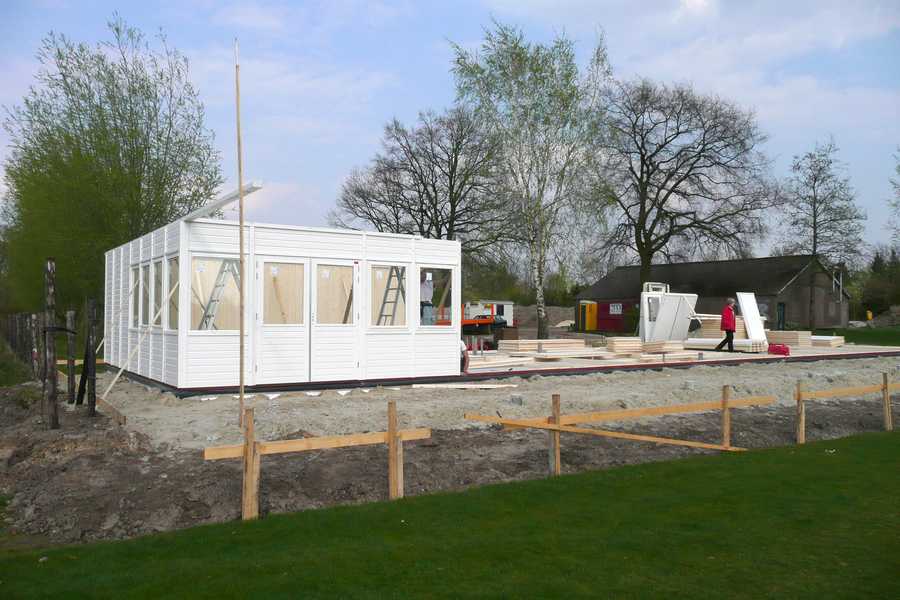

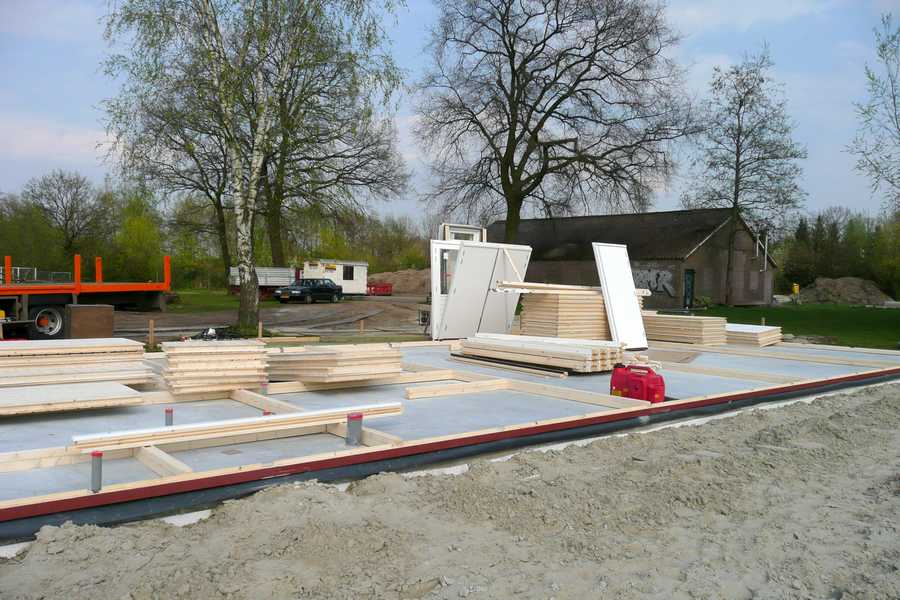

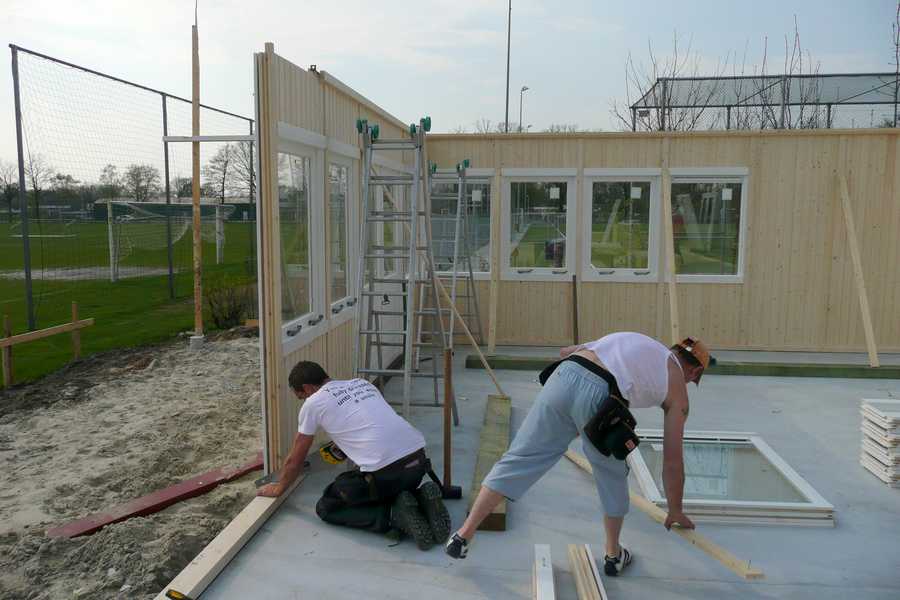

april 2008 Het frame voor de
buitenwanden en de binnenwanden wordt op het beton vastgezet.
Alles wordt nauwkeurig nagemeten, waarna ook de
frames voor de binnenwanden kunnen worden vastgezet op het beton.

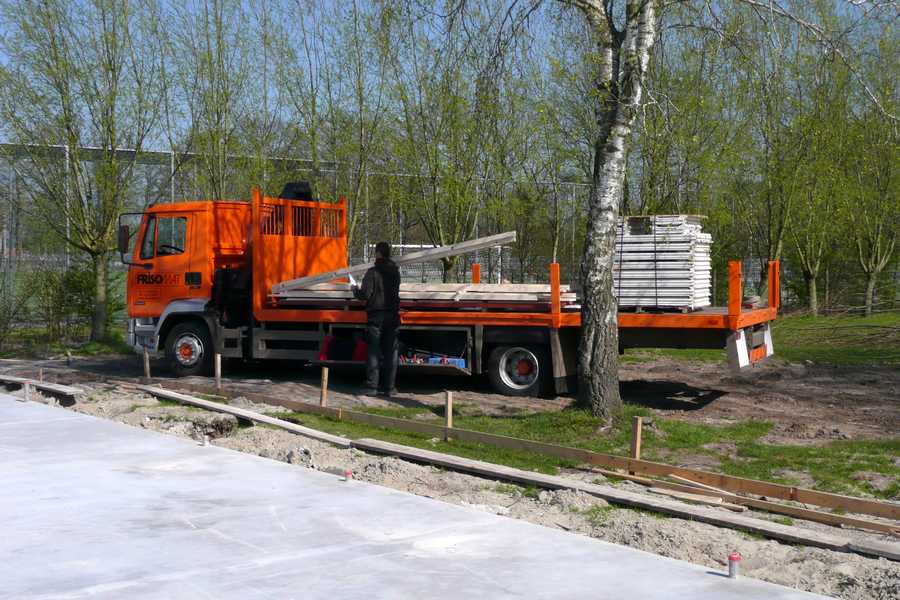

22

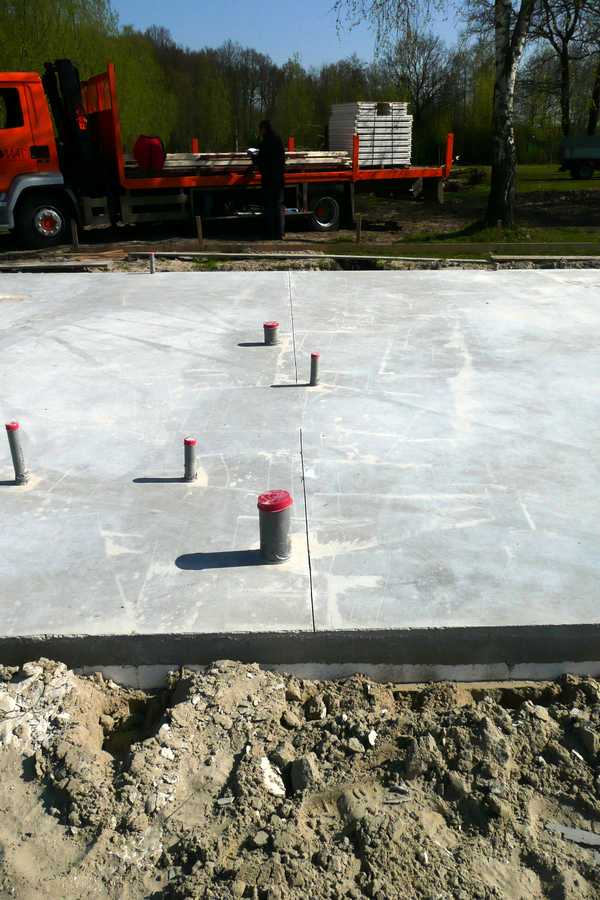

april 2008 : Onde leverancier HAHBO komt
met het frame aan op de bouwplaats.
Het fundament wordt opgemeten en met de laser
nagemeten. Het voorbereidende werk blijkt prima te zijn uitgevoerd, zodat de
bouw direct kan beginnen. Het is prachtig weer.

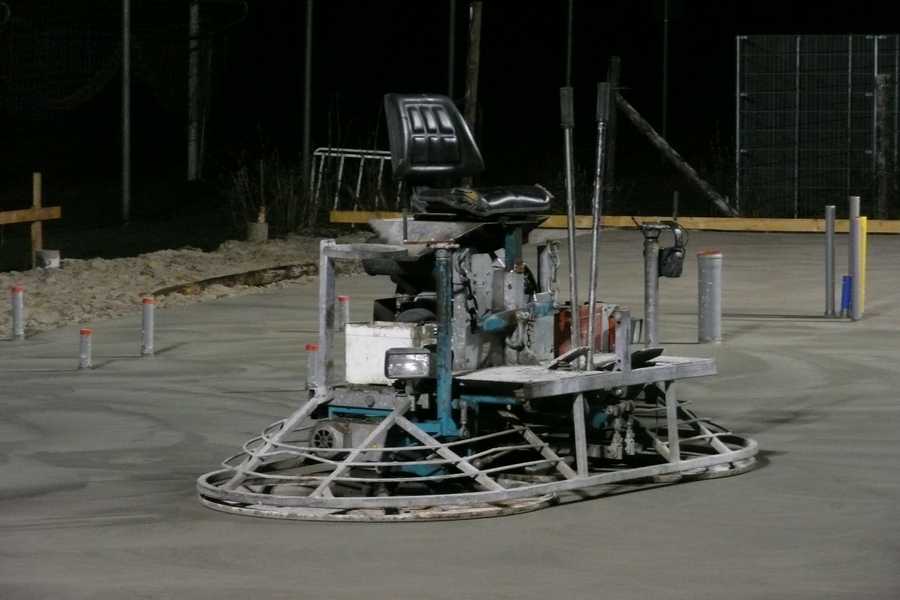

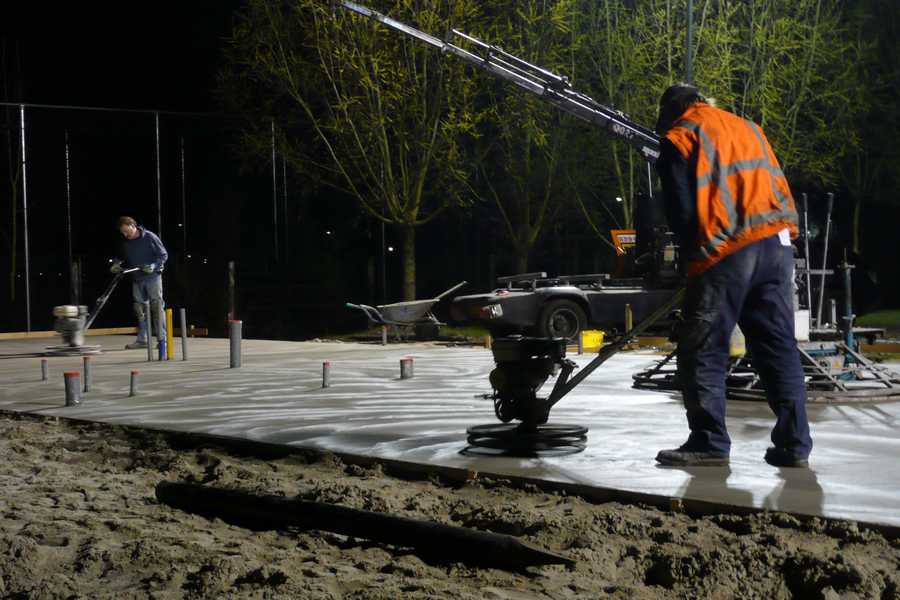

14

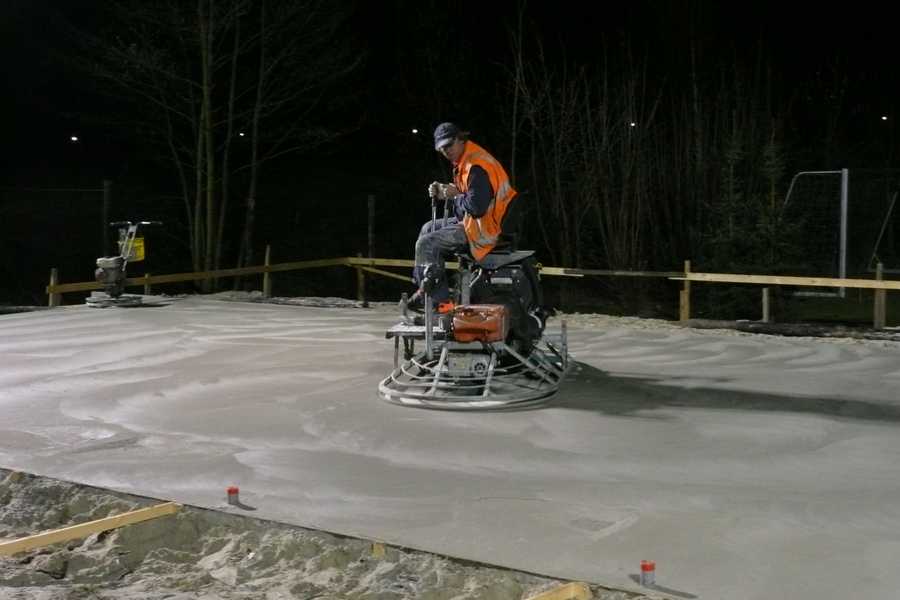

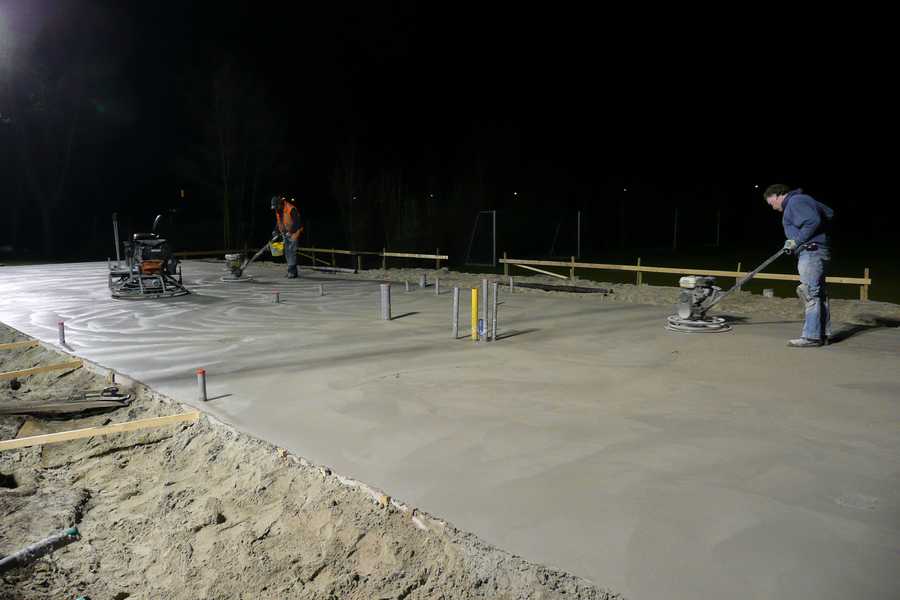

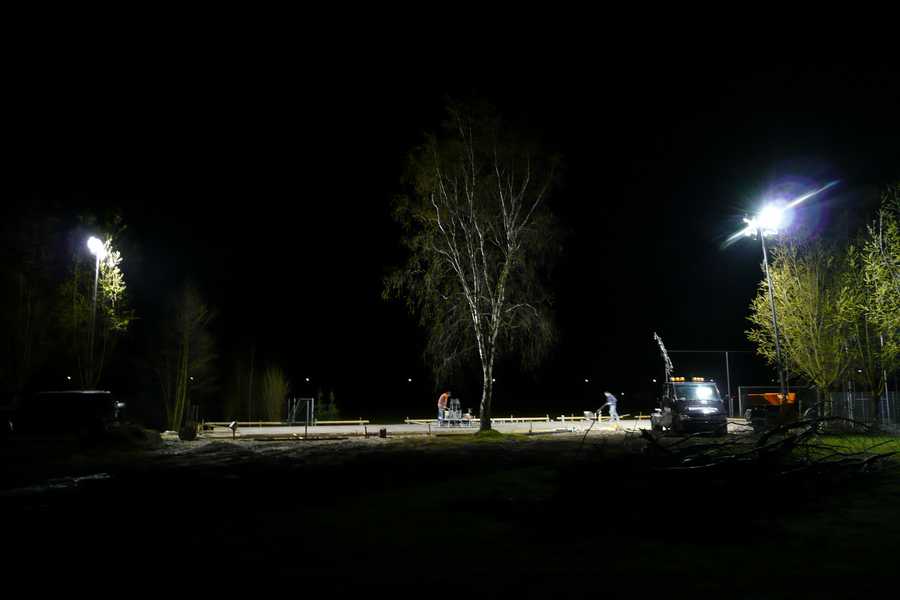

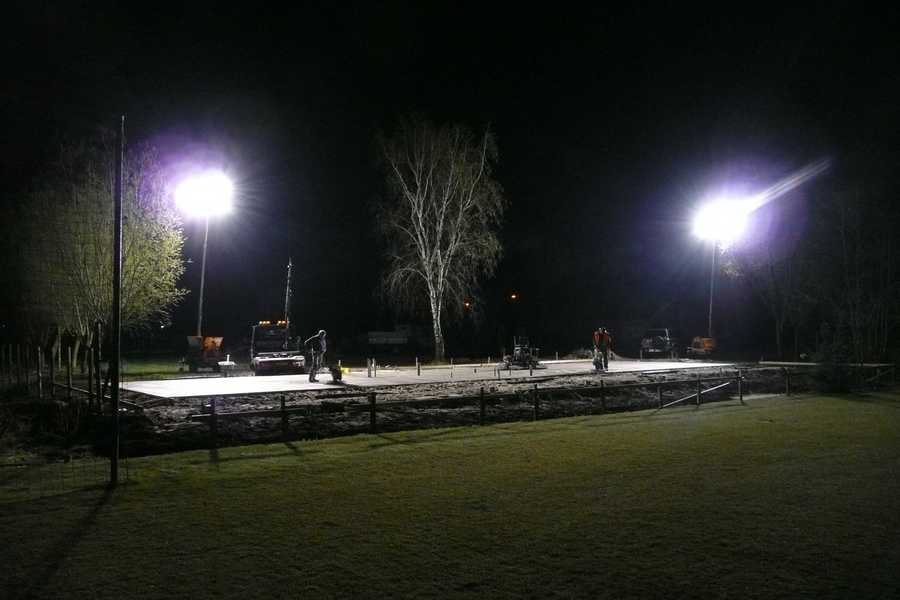

april 2008 : Het beton wordt gestort en
monolithisch afgewerkt. Nu nog hard laten worden en dat kan het clubhuis op de
fundatie worden gezet.
's Ochtends regen en het was dus wachten op het sein
"veilig" en dat kwam vroeg in de middag. Snel werd de laatste hand aan de
voorbereidingen gelegd. De betonpomp kwam inmiddels voorrijden en werd naar de
juiste plaats gedirigeerd. Hierna kwam de grootste betonwagen van Betoncentrale
Twente aanrijden en begon het storten, ontluchten en glad strijken. Na een
droogtijd van een paar uur werd begonnen met het afvlinderen en dat ging 's
avonds door. Tot slot werd de toplaag dichtgelegd en werd afdekfolie
aangebracht. Nu rustig wachten tot het beton hard is.

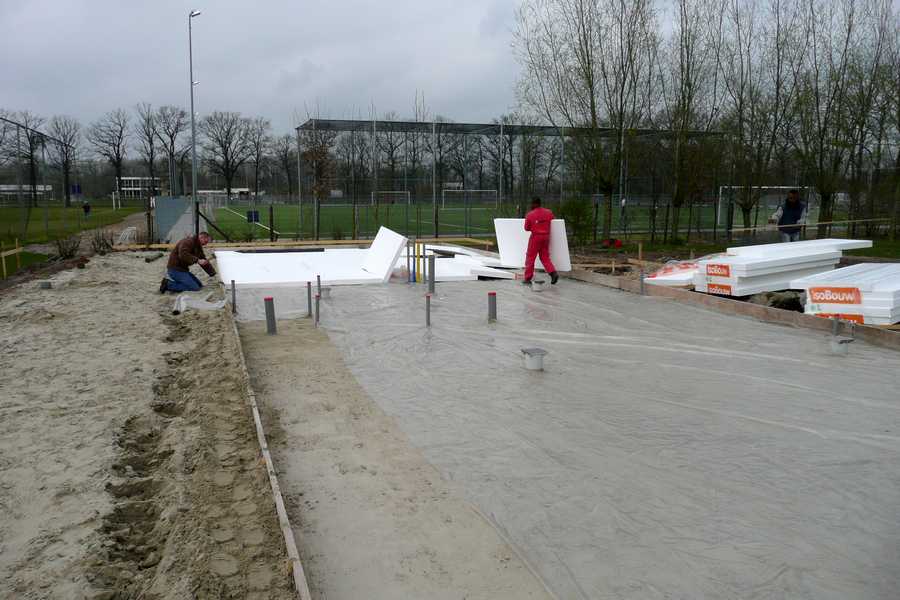

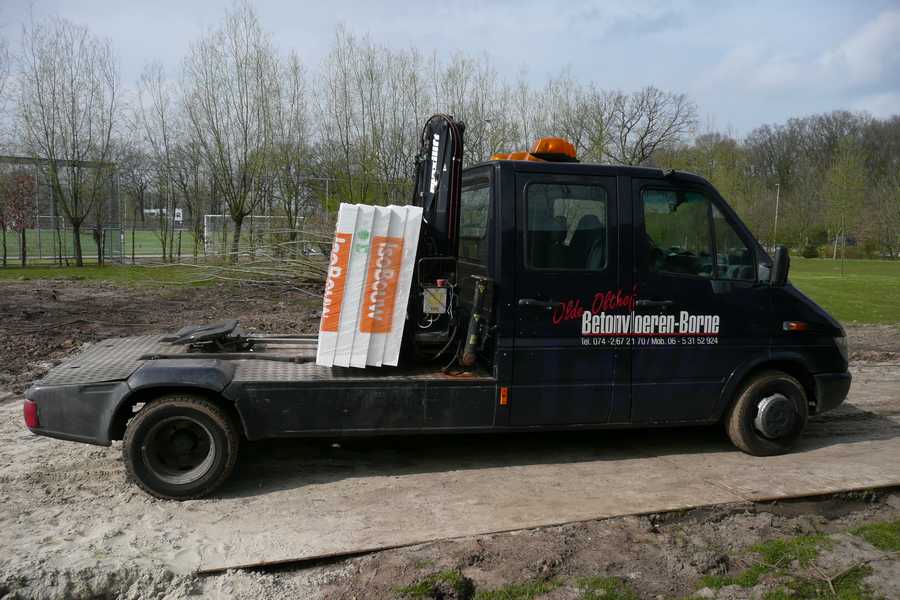

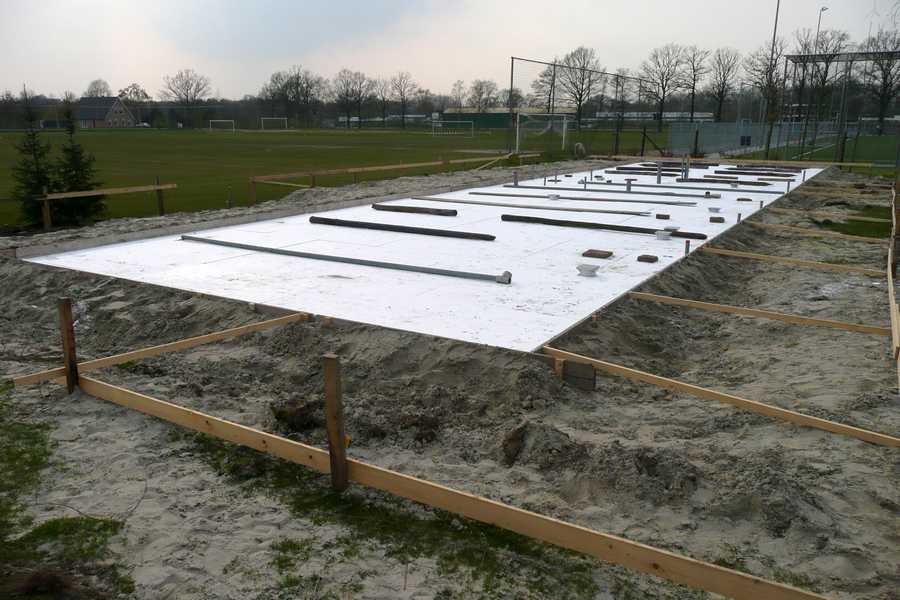

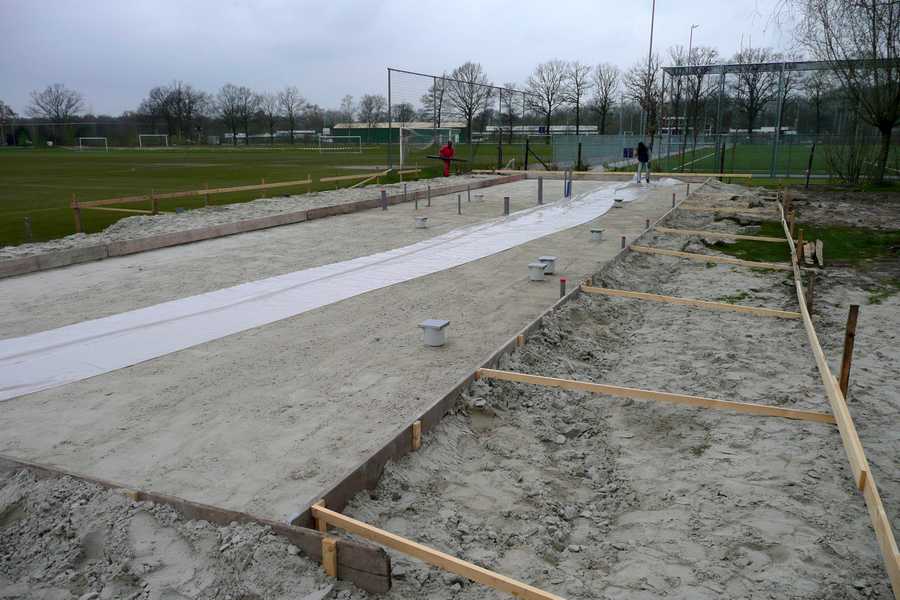

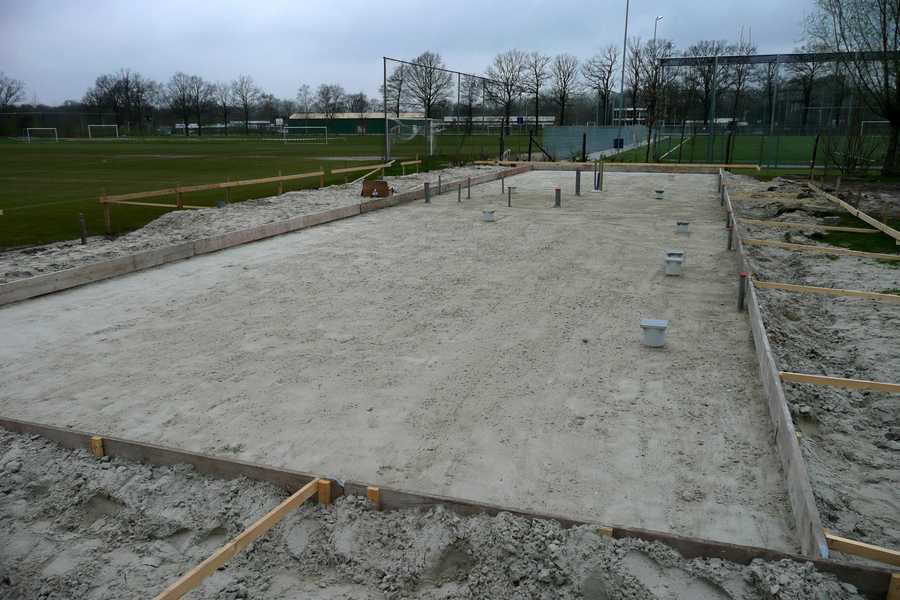

11

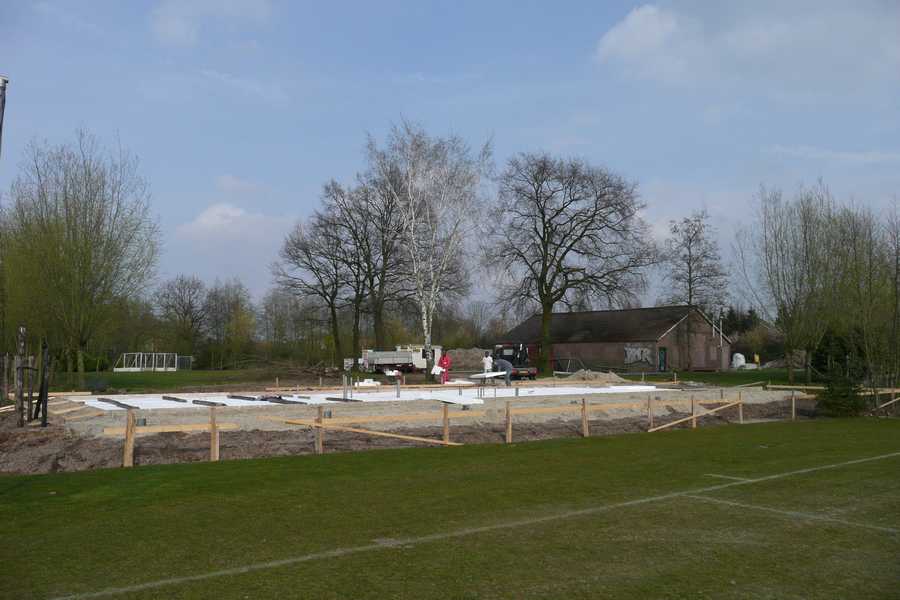

april 2008 : De aanleg van de riolering is

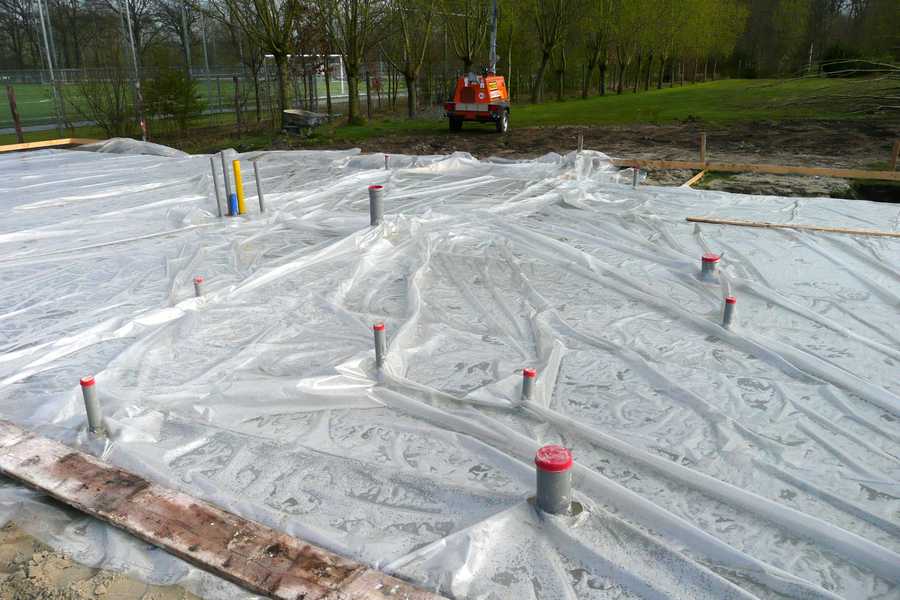

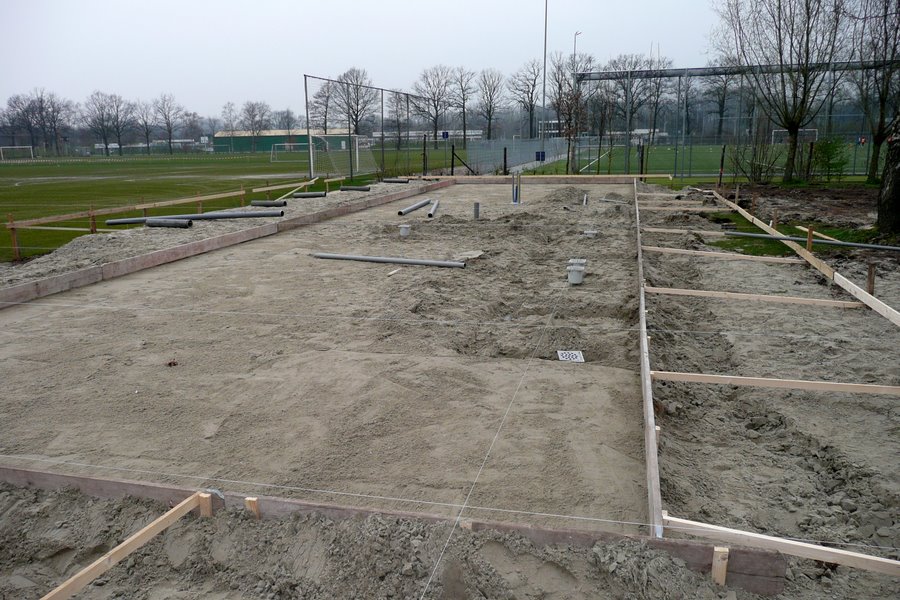

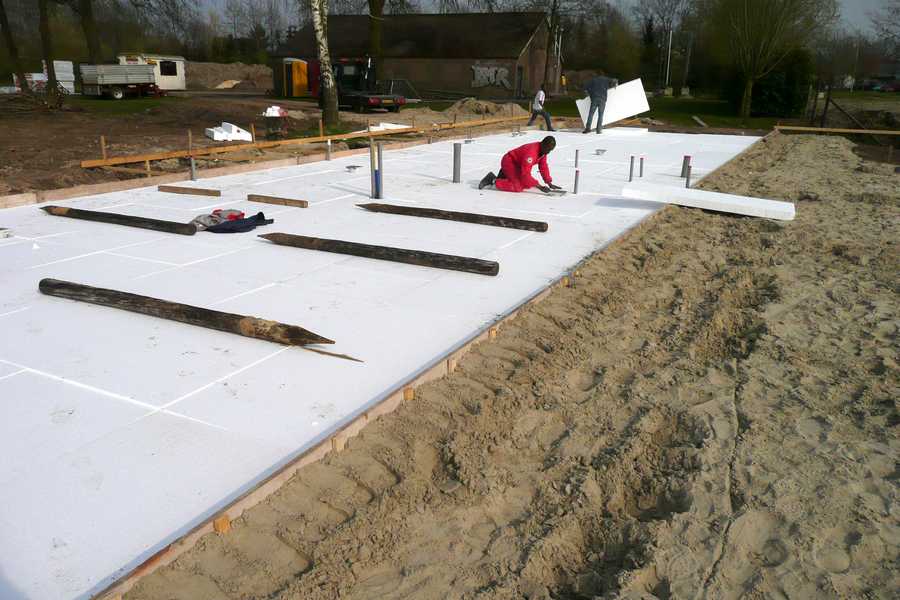

gereed en de isolatielaag onder het beton is ook gereed.

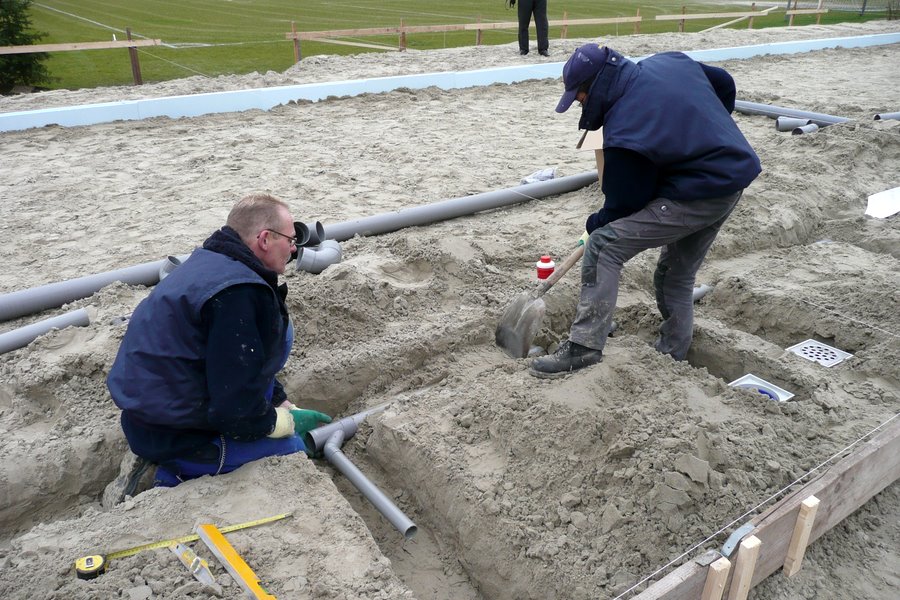

's Ochtends wordt de laatste hand gelegd aan de
diverse buizen en bochten van de riolering. Wij weten nog niet hoe de afvoer zal
gaan naar het gemeentelijk riool, dus de buizen stoppen aan de buitenzijde van
de fundatie, net zoals de buizen voor gas, water, elektra en de cai. Onder de

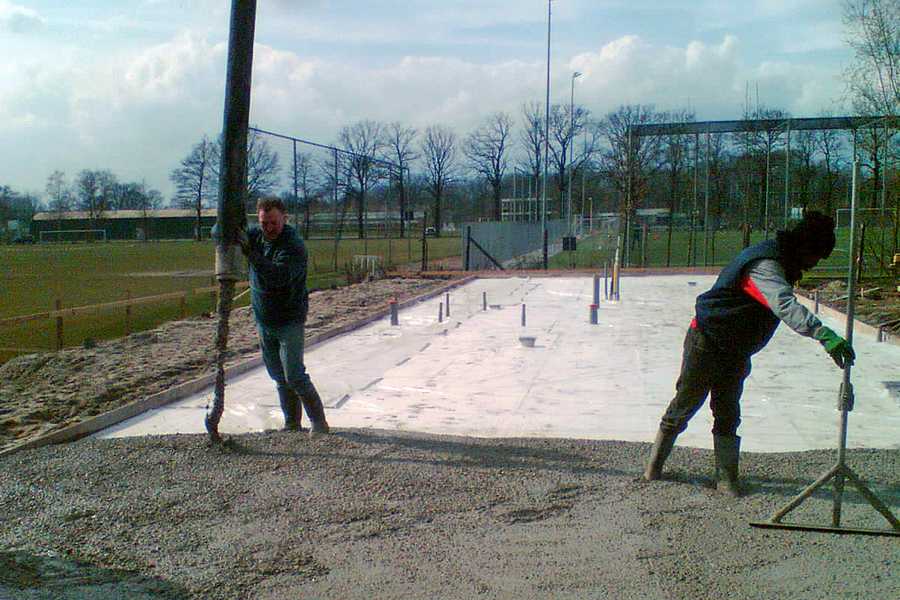

dikke isolatielaag wordt een gasdichte folie gelegd tegen o.a. Radon-gas en de
isolatie wordt netjes op maat gesneden en strak in de bekisting gelegd. Tegen
het wegwaaien en tegen de mogelijkheid van "zwemmen" op regenwater worden
verzwaringen gelegd op de isolatieplaten in de vorm van palen, tegels en buizen.
Die moeten er maandagochtend weer af voordat het beton wordt gestort. Ook de
fundatie voor de vijf palen onder de luifel wordt voorbereid. Vijf dikke pijpen
worden in geboorde gaten geduwd en netjes op de goede hoogte gebracht. Wij lopen
nu 10 dagen achter ten opzichte van de bouwplanning als gevolg van de zeer
slechte grond, de enorme regenval en de problemen rondom de bouwvergunning. De
fundering is nu echter prima en er bestaat geen kans op verzakkingen.

10
april 2008 : De bouwactiviteiten zijn weer
gestart en er is weer overleg gevoerd met de Gemeente.
Er blijken nog een paar tekortkomingen te zijn bij
onze aanvraag voor de bouwvergunning. Wij kunnen dat zeker snel en goed
aanvullen en de stukken weer indienen. De werkzaamheden ten behoeve van de
aanleg van de riolering worden 's middags voortgezet, maar komen nog niet klaar.
9
april 2008 : Wij maken even een sprong in
de tijd, want de bouw heeft stilgelegen.
Op woensdag 9 april heeft er uitgebreid overleg
plaatsgevonden met de Gemeente over de bouwvergunning. Het overleg was nuttig.
Jammer dat wij met allemaal nieuwe mensen moesten overleggen, waardoor de hele
reorganisatie van Sportpark Slangenbeek met de vier nieuwe kunstgrasvelden en de
versnelde verhuizing van de cricketclub en de noodzaak van de bouw van een eigen
onderkomen naast het veld weer helemaal moesten worden uitgelegd door Diederik
Neeb. Afgesproken is dat donderdag alle opmerkingen en aanmerkingen op de door
ons ingediende aanvraag voor een bouwvergunning worden "opgehaald" bij de
Gemeente door Roelof Kruijshoop, zodat wij alle tekortkomingen kennen en ze
kunnen aanvullen/invullen/verbeteren.

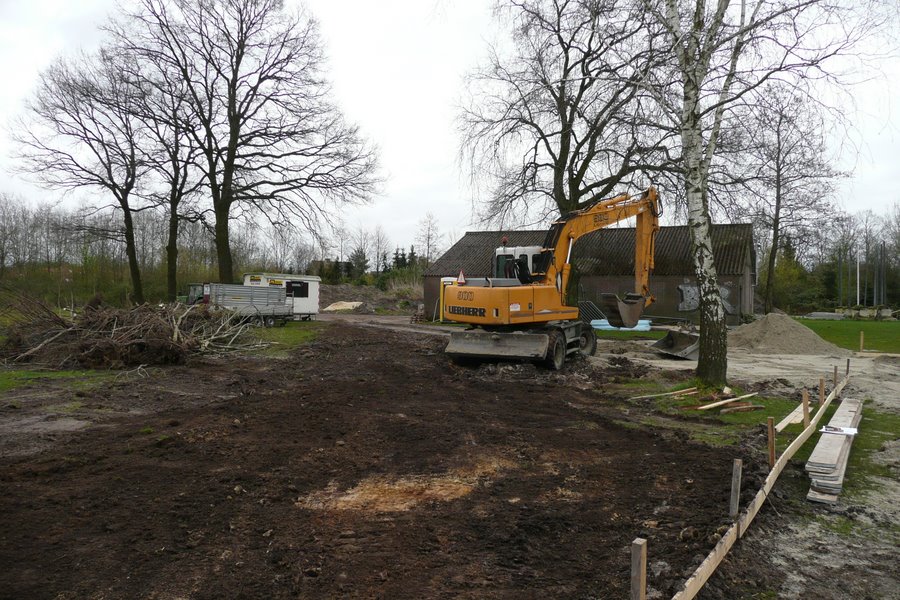

4 april 2008 : Het
afmaken van de bekisting rondom de fundering en de aanleg van de riolering en
bouwvergadering met HAHBO, onze leverancier van het clubhuis uit België.

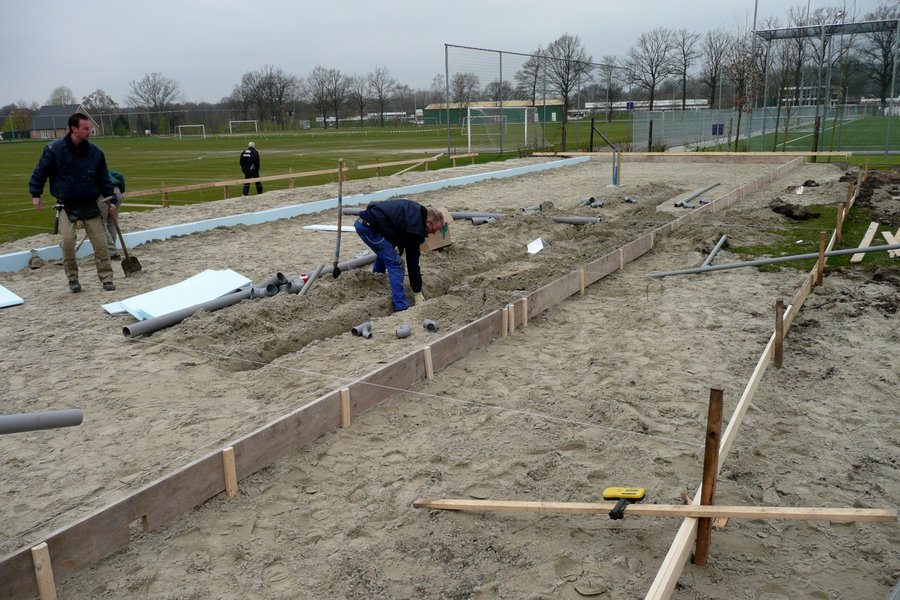

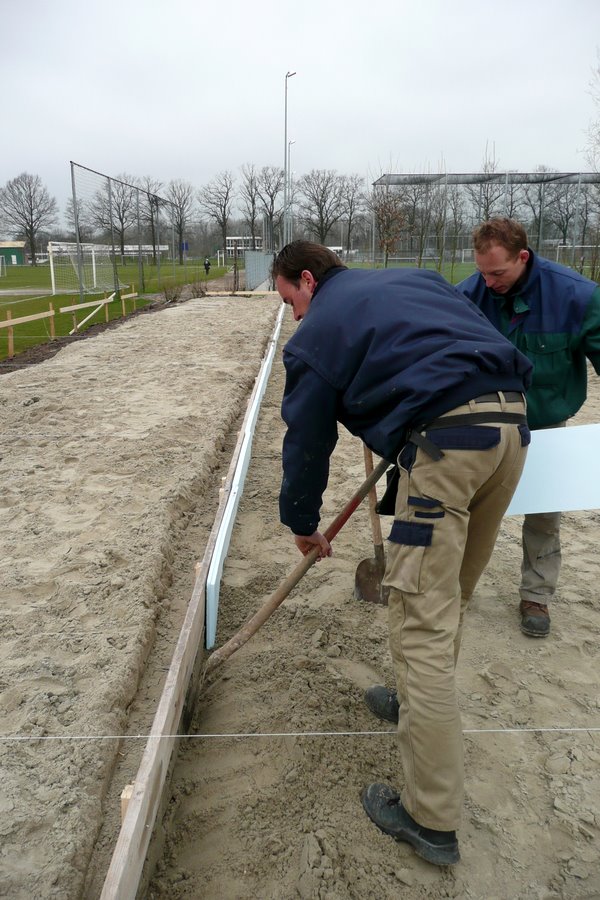

Er wordt een bekisting gemaakt om de betonnen
fundatie te kunnen storten. Alles wordt heel precies uitgemeten met behulp van

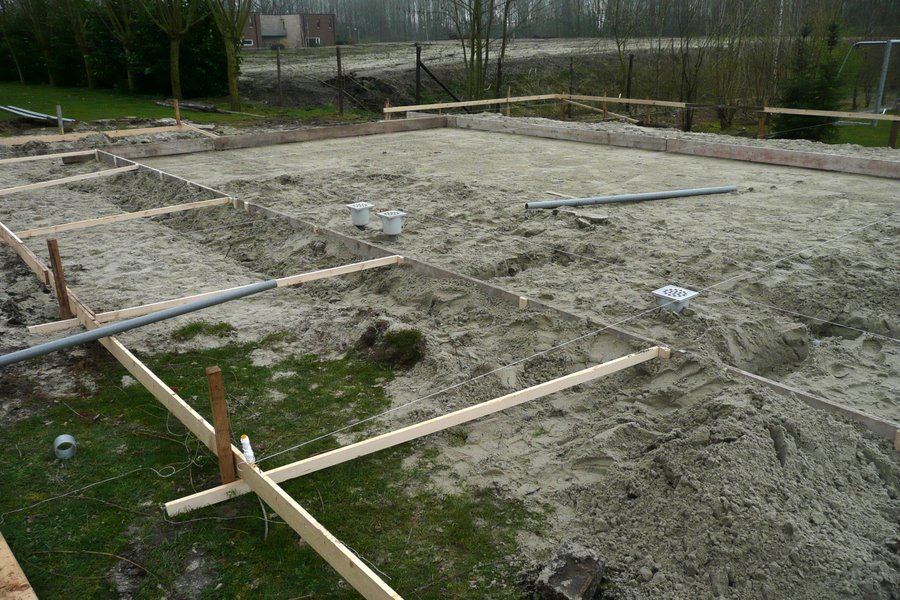

de laserunit.Tegelijkertijd gaat het aanleggen van de riolering door.

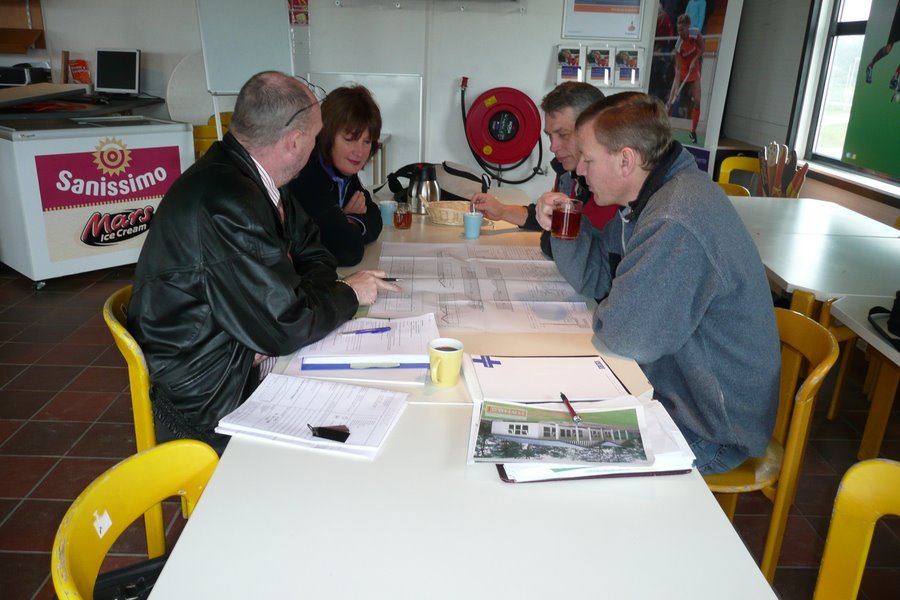

's Ochtends hebben wij in het clubhuis van de HC Twente de laatste afstemming
gedaan met HAHBO, zodat straks precies geleverd wordt wat wij willen.
Aan het eind van de middag wordt ons dringend verzocht te stoppen met de
bouwwerkzaamheden door de Afdeling Handhaving van de Gemeente Hengelo Ov.
Hierna start opnieuw overleg met de wethouder en het gemeentelijk apparaat. Het
is heel vervelend dat er zoveel problemen zijn ontstaan rondom de verlening van
de definitieve bouwvergunning. Een grote bespreking zal plaatsvinden in het
Stadskantoor komende woensdag.
Maandag tot en met zeker woensdag dus geen
bouwactiviteiten. Dat wordt afkikken voor Roelof, die dan lekker gaat uitslapen.

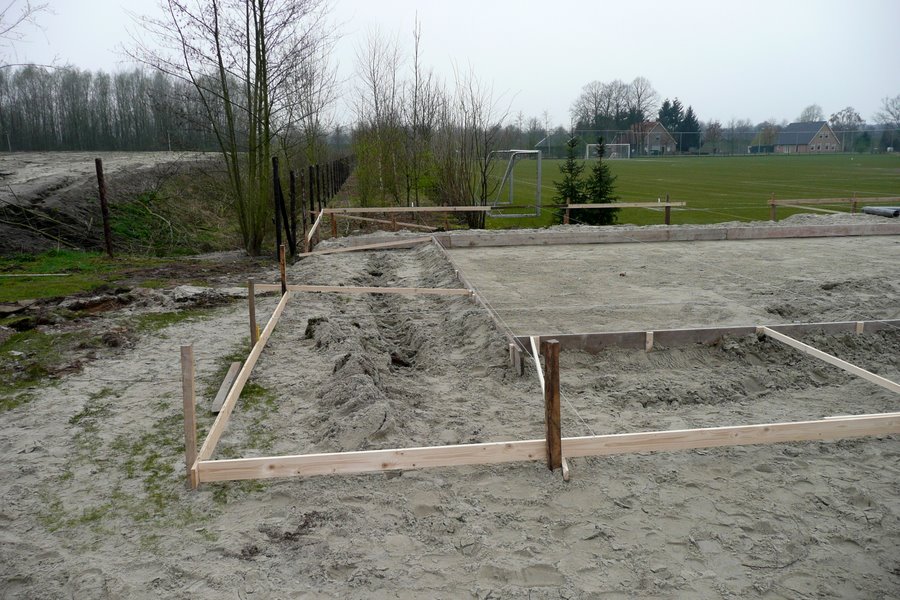

3 april 2008 :

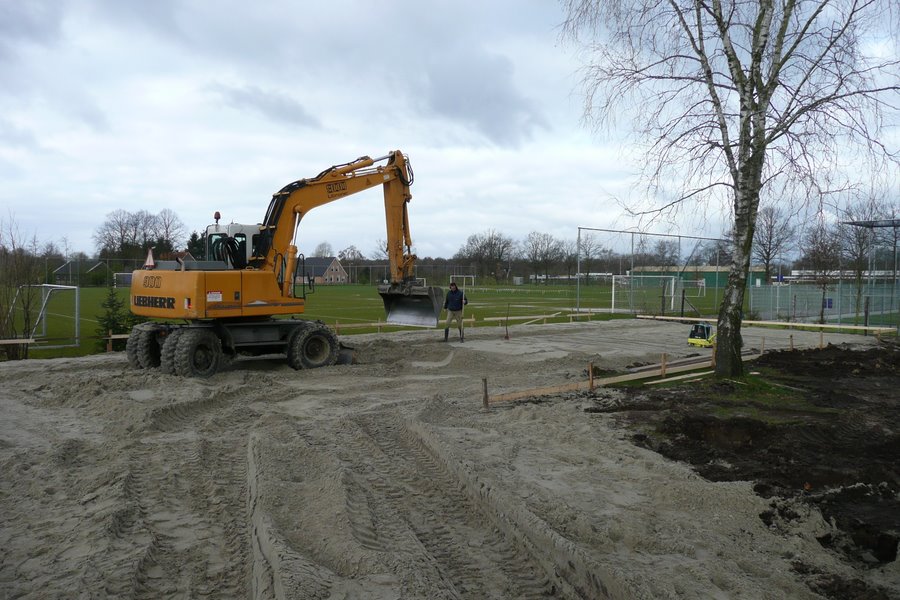

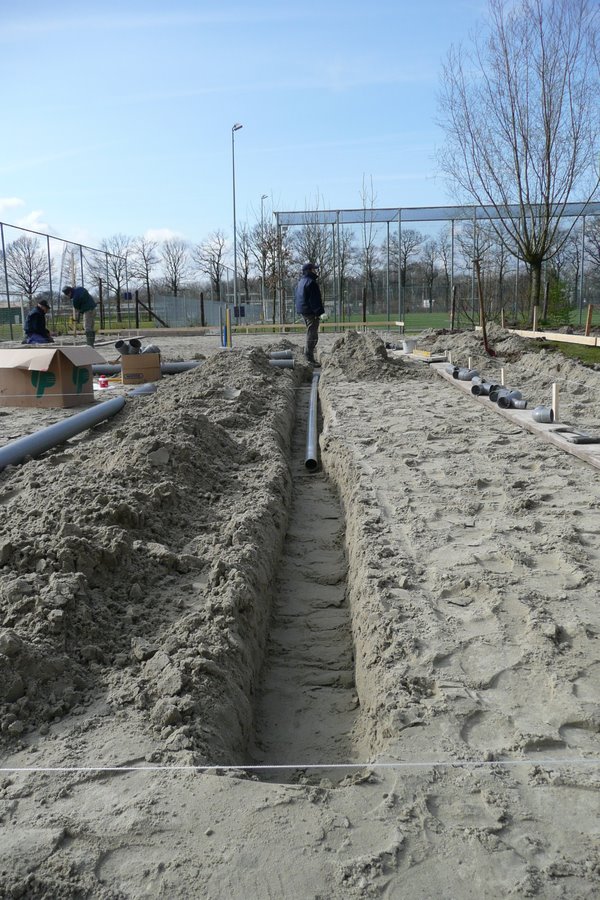

Vulzand aanbrengen, netjes op hoogte vlak maken, bekisting maken en start met
leggen riolering
Het laatste vulzand is aangebracht. Veel aandacht
wordt besteed aan het exact op de juiste hoogte brengen van het laatste zand en
het helemaal glad aantrillen en harken. De doorvoerbuizen voor gas, water,
elektra en de cai worden in de grond gelegd. 's Middags een aanvang gemaakt met

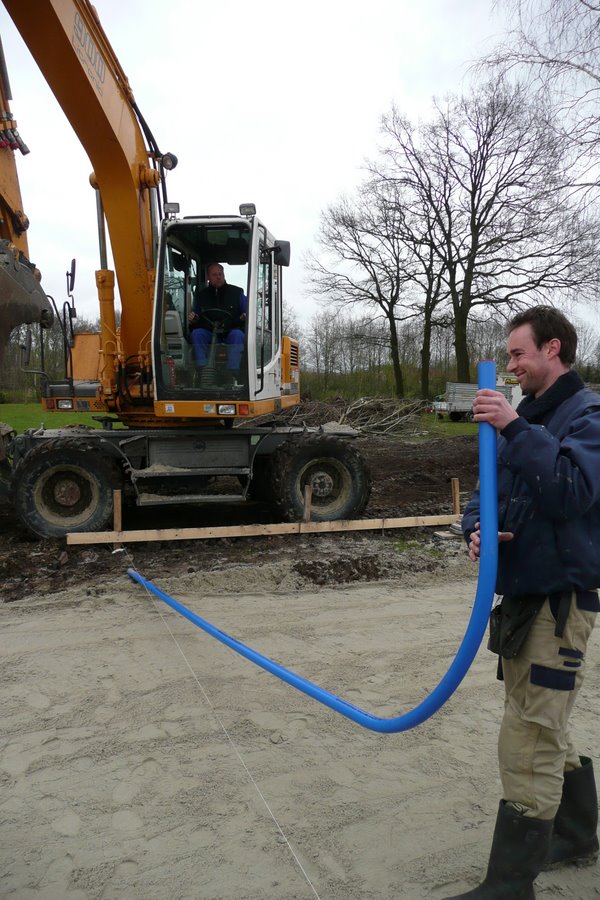

het leggen van de riolering.
De grond bij de bouwplaats wordt weer netjes vlak
gemaakt door de graafmachine en het zwarte zand op de smalle toegangsweg wordt
op de uitgegraven grond van de kunstgrasvelden gebracht door de graafmachine. De
sloot is netjes ongeschonden gebleven.

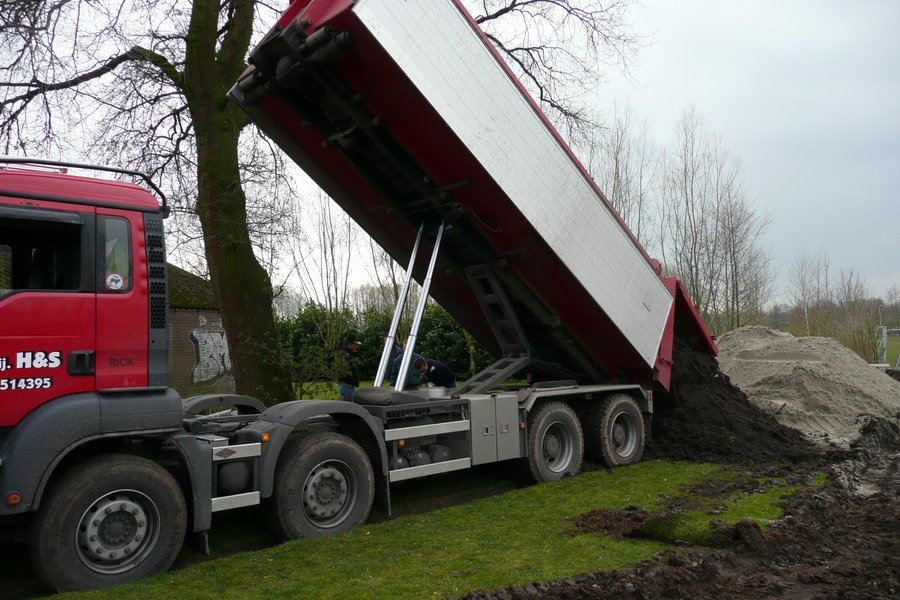

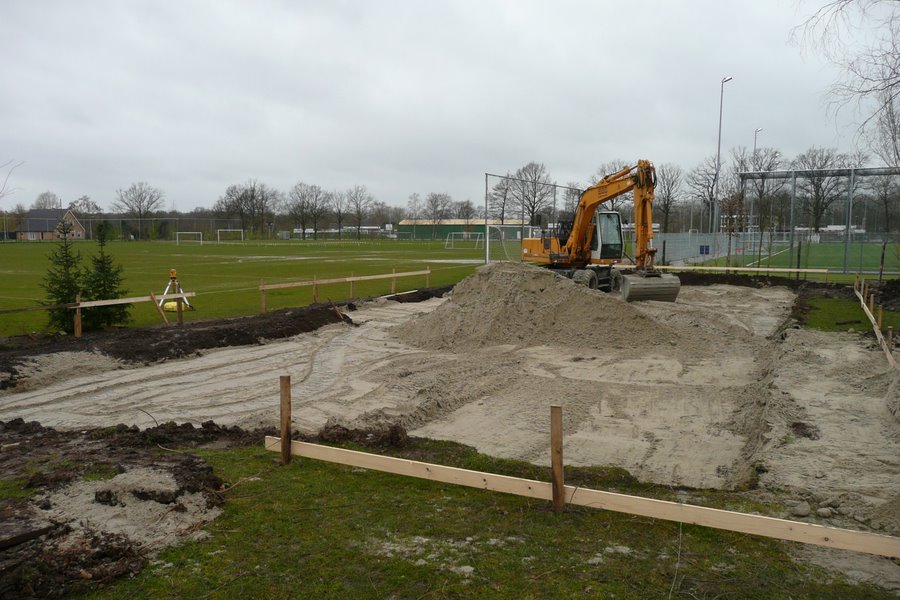

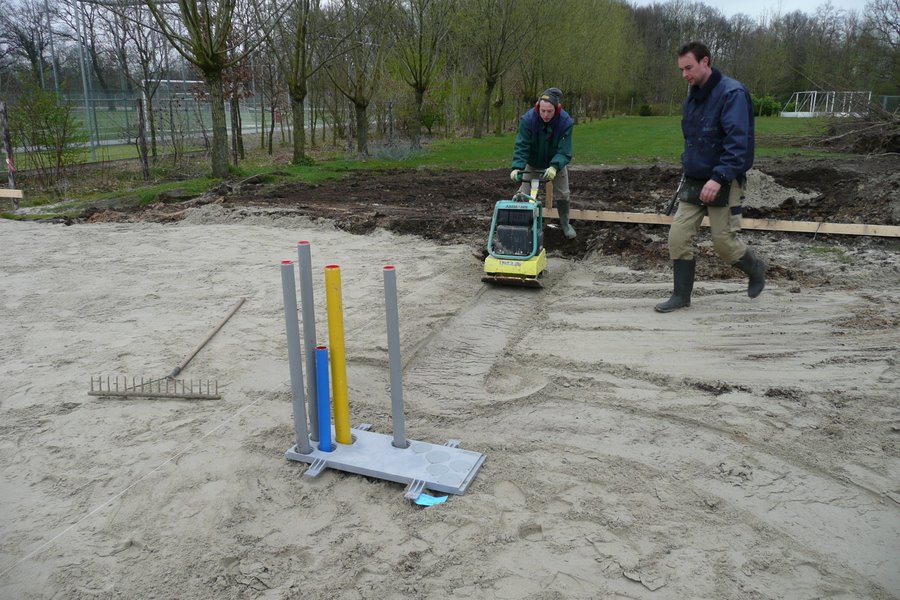

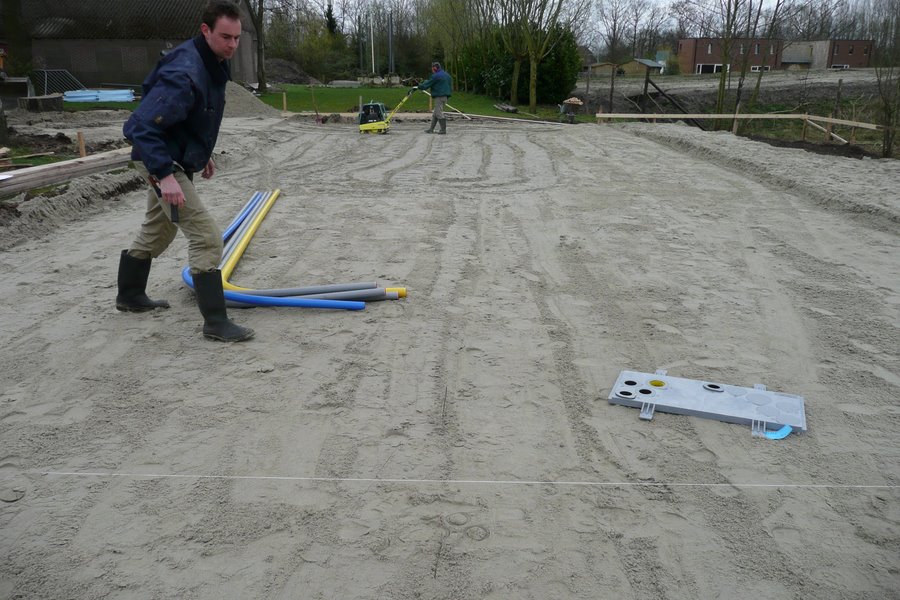

2 april 2008 :

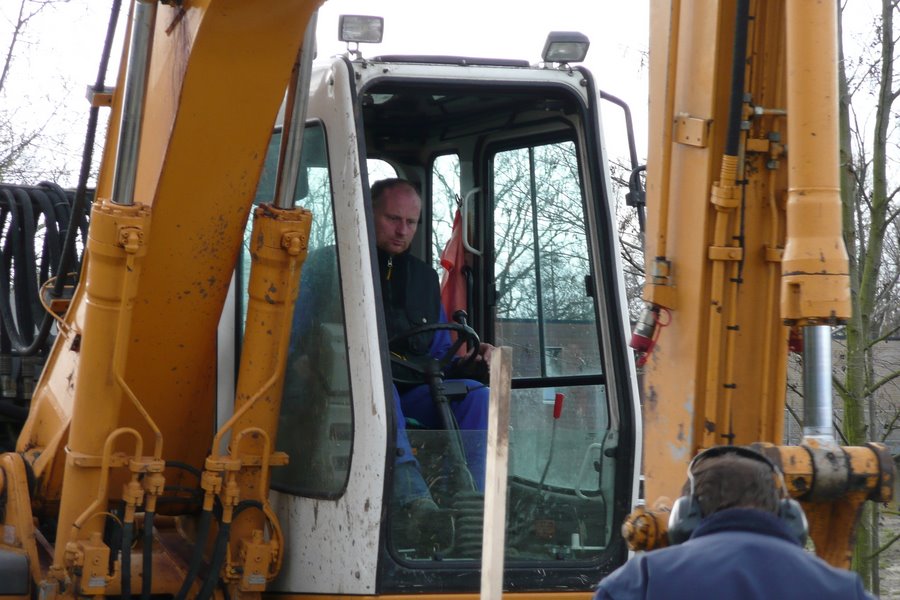

vulzand aanbrengen

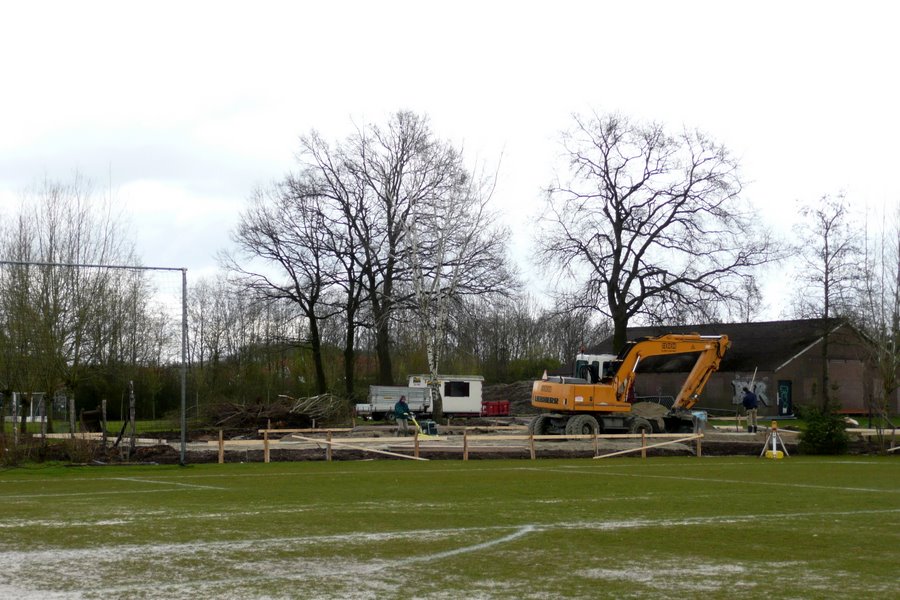

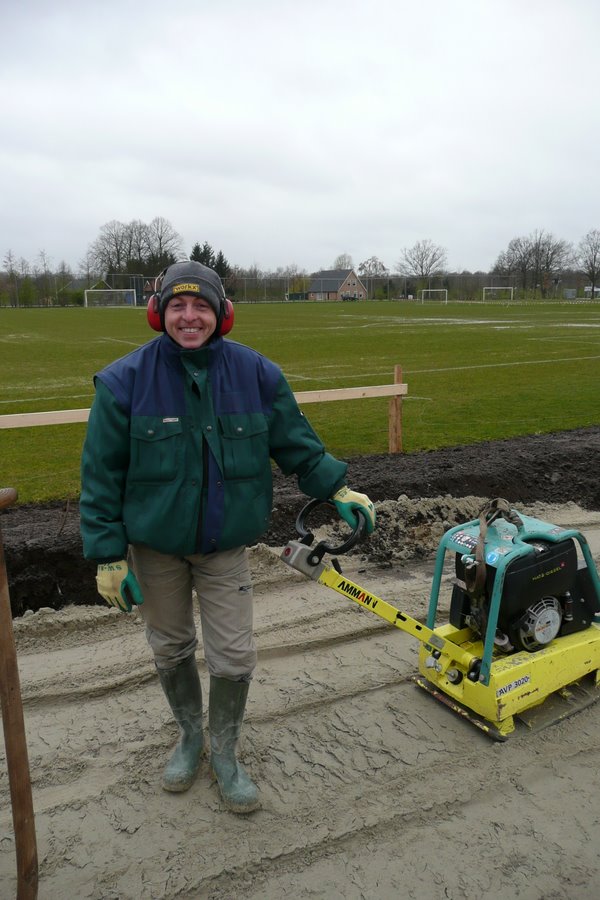

De hele dag is doorgegaan met het aanbrengen van
vulzand. Telkens is een laag van 20 cm opgebracht, die vervolgens zorgvuldig is
aangetrild.
Op de foto's zien wij Michel aan de triplaat. Op de laatste foto is het water op
het cricketveld goed te zien.

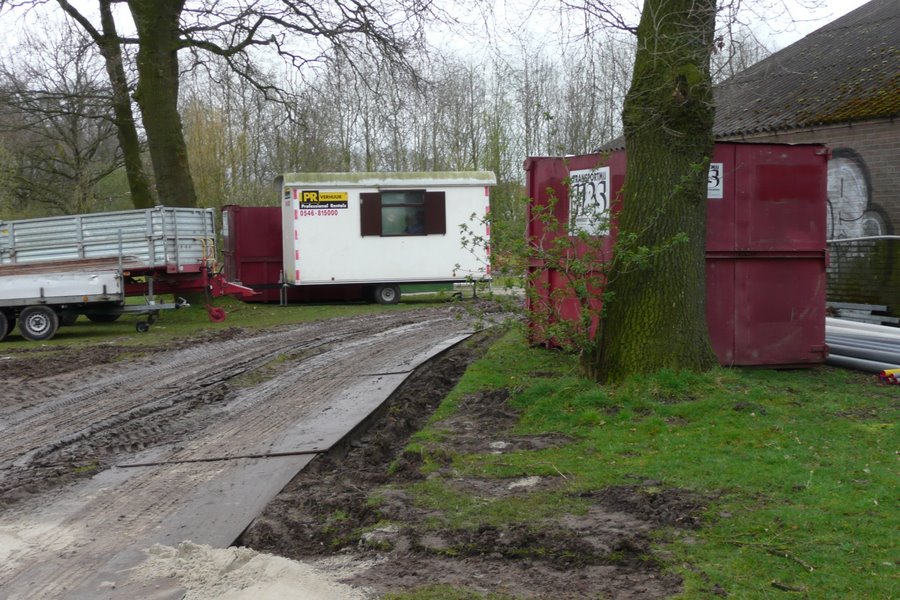

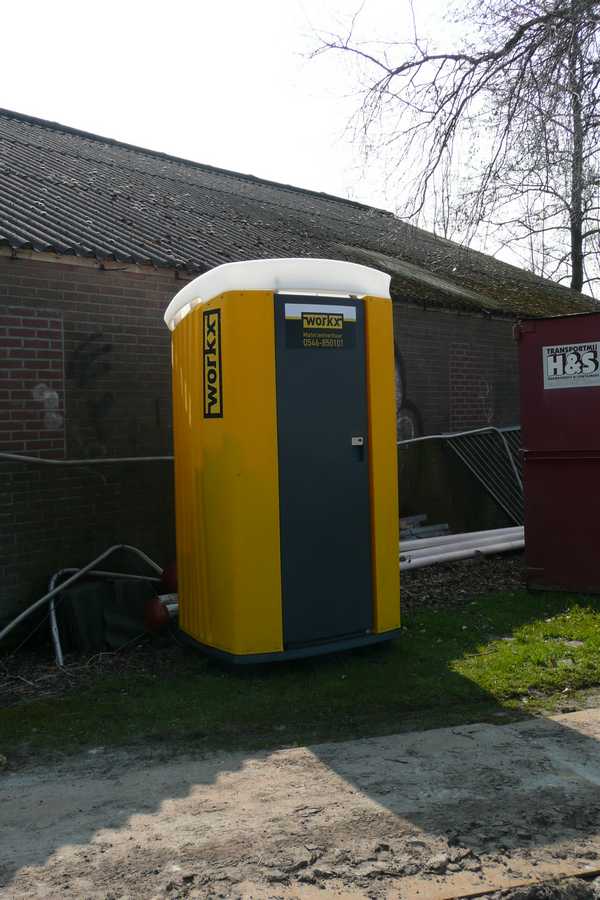

Inmiddels zijn een bouwkeet en een mobiel toilet aangevoerd.

1

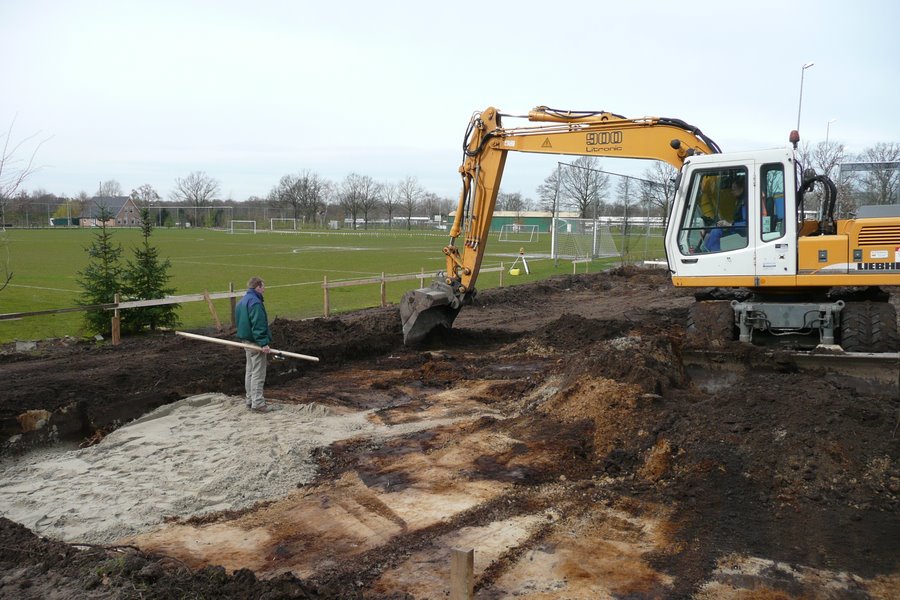

april 2008 : diep uitgraven en vulzand aanbrengen

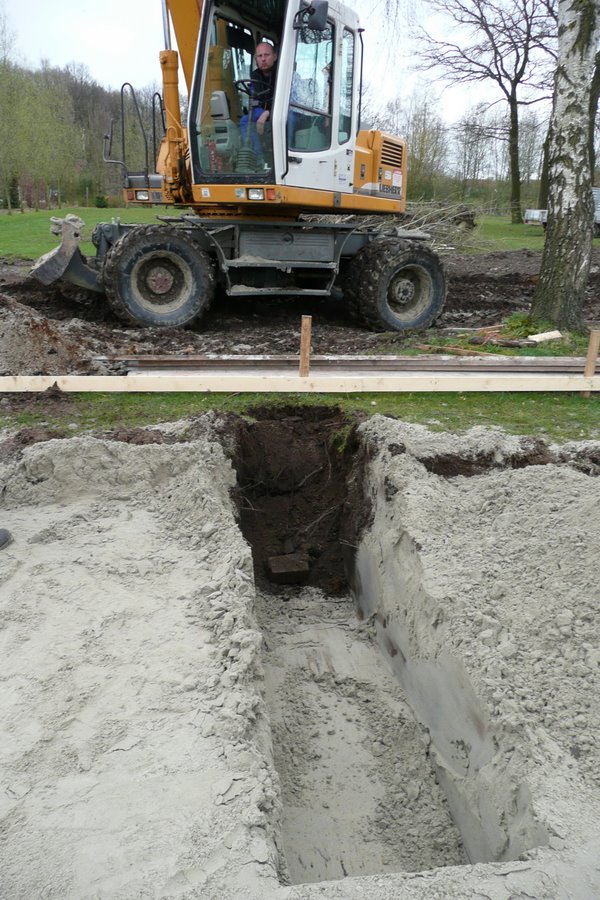

De locatie is op een plaats, waarbij tijdens de
inrichting van Sportpark Slangenbeek ruim 80 cm grond is opgebracht. De grond is
verzadigd van het water en de fundatie zou gaan "zwemmen" en verzakken! Besloten
is om al het zwarte "drijf"-zand uit te graven en overal vulzand aan te brengen.
Het is wel een enorme hoeveelheid, want een groot deel moest worden afgegraven
tot een diepte van ruim 80 cm. De uitgevoerde grondsondering wees gelukkig uit
dat de gele laag harde grond onder de zwarte grond uitstekend is. Nu alles wordt
opgevuld met vulzand, lopen wij geen kans meer dat het clubhuis gaat verzakken
en zullen wij ook geen last hebben van zompige grond voor het clubhuis. De
afgegraven zwarte grond wordt tijdelijk op de smalle toegangsweg vanaf de
Torenlaan gestort,

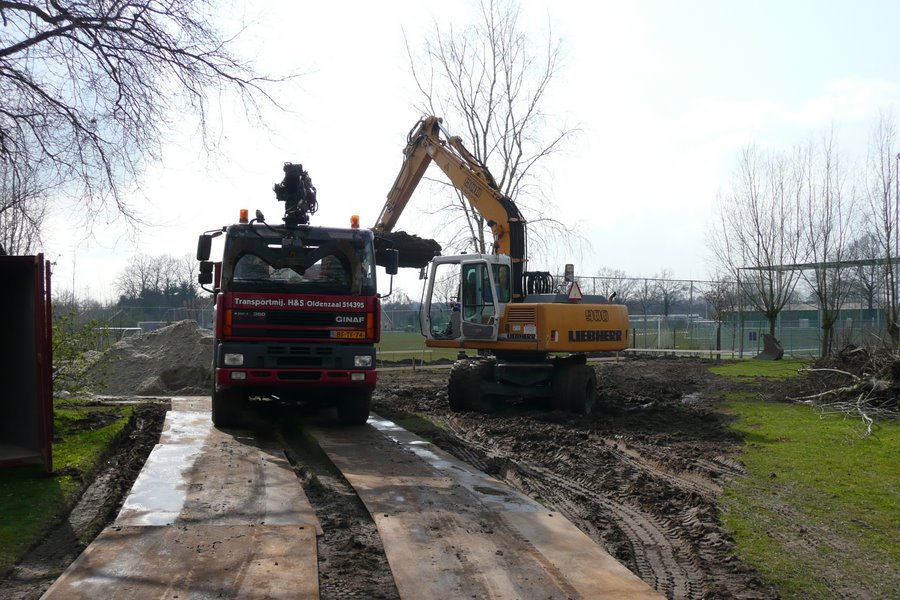

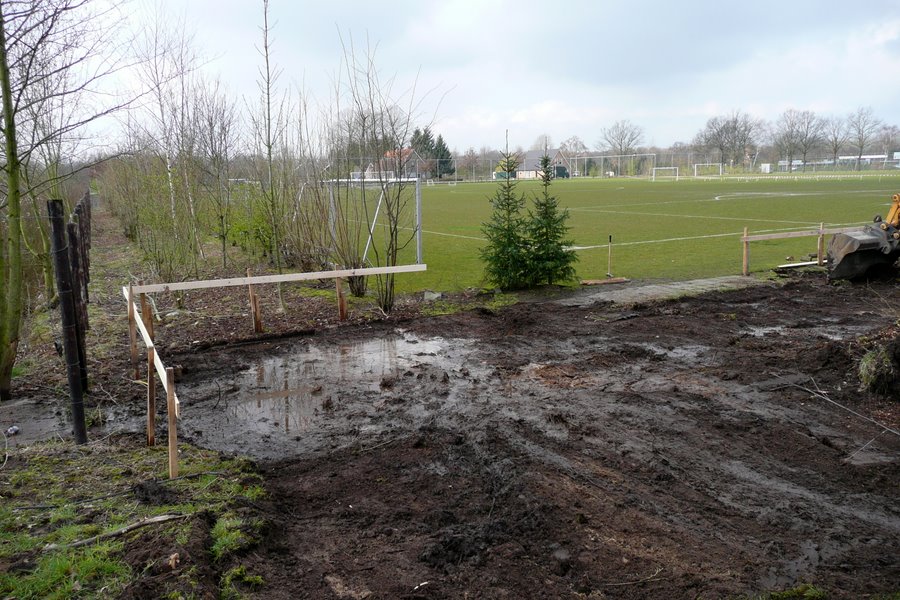

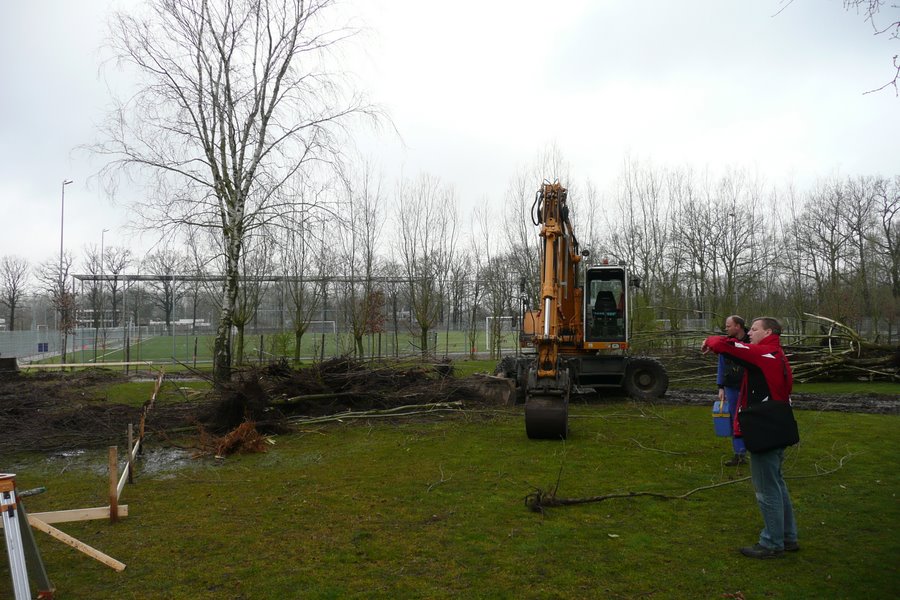

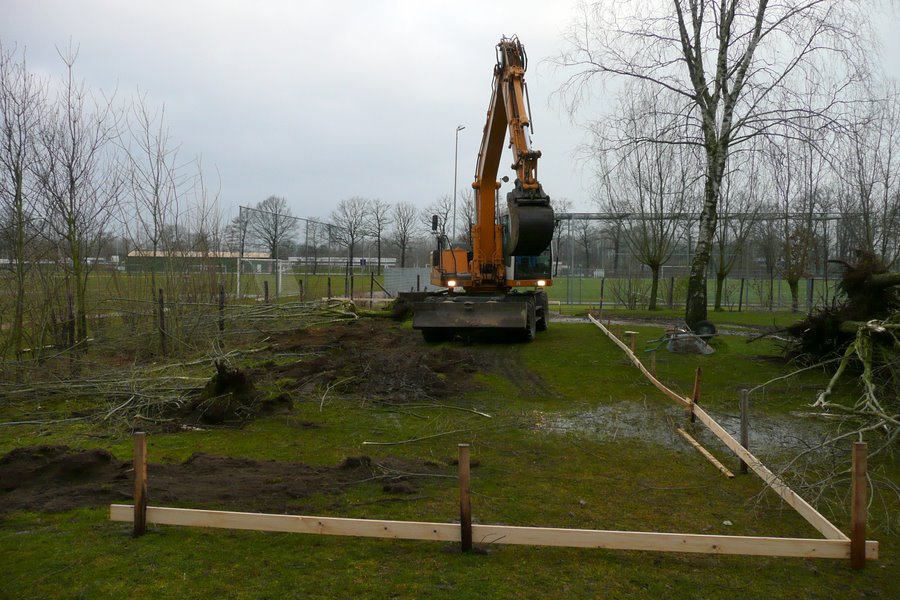

31 maart 2008 :
bouwrijp maken van de grond

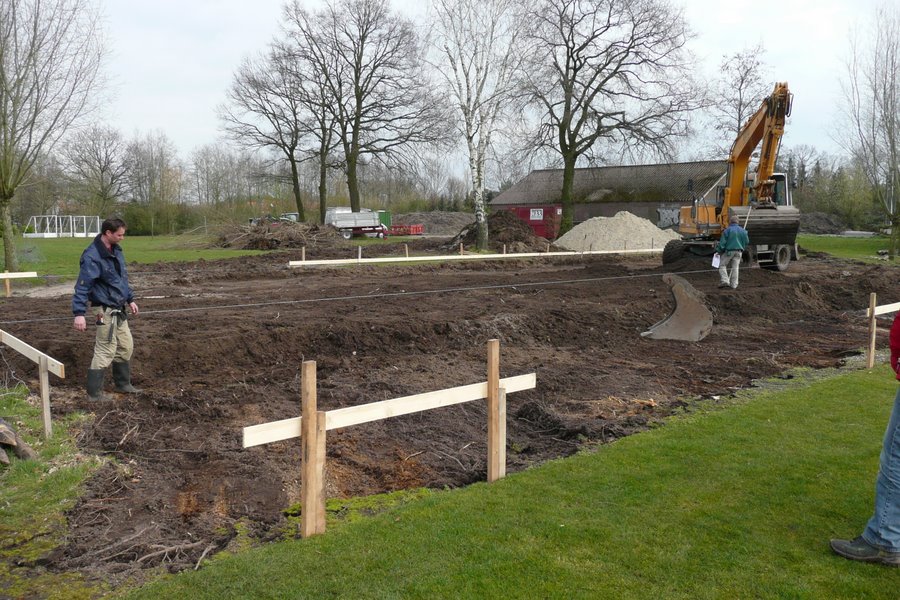

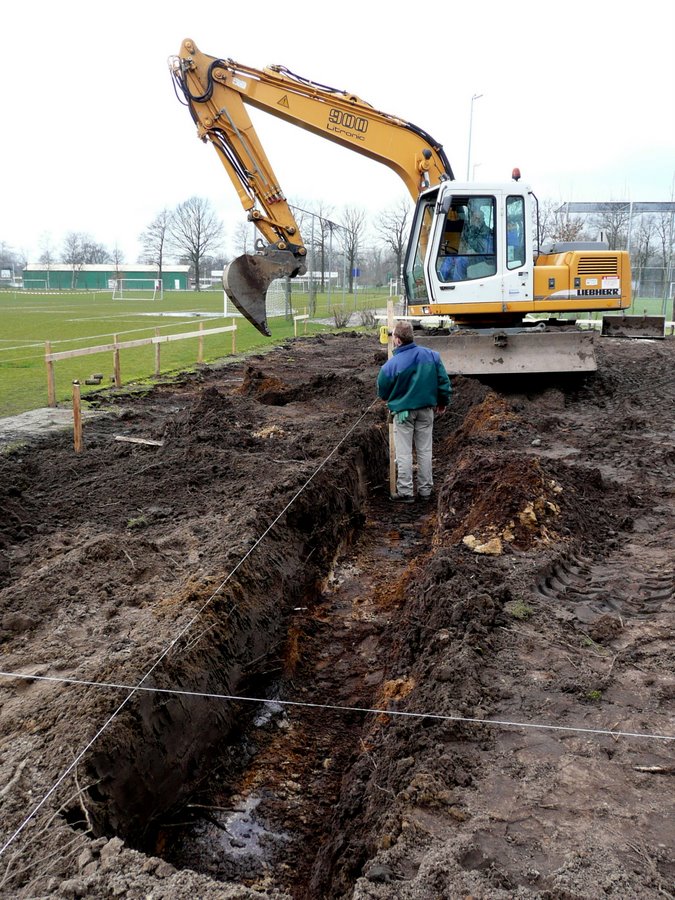

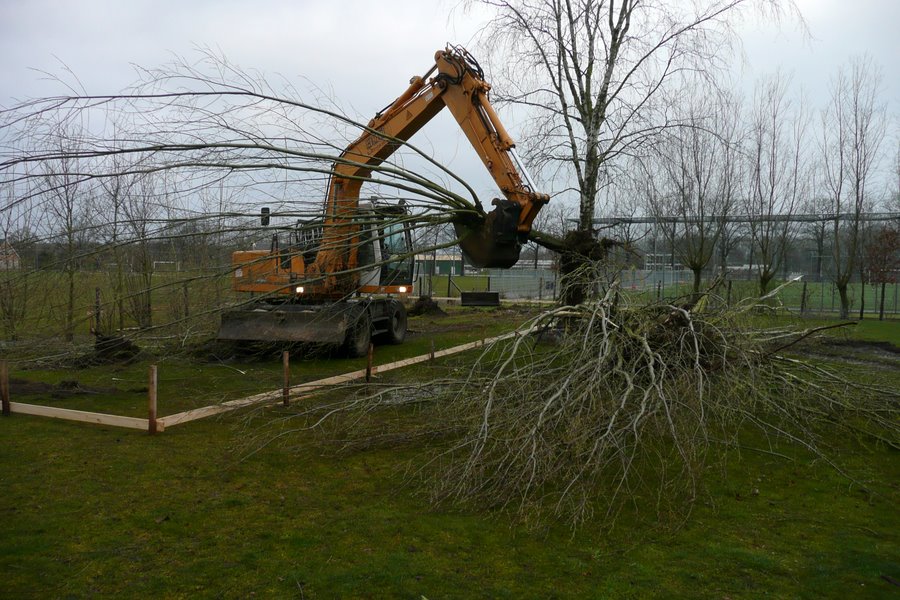

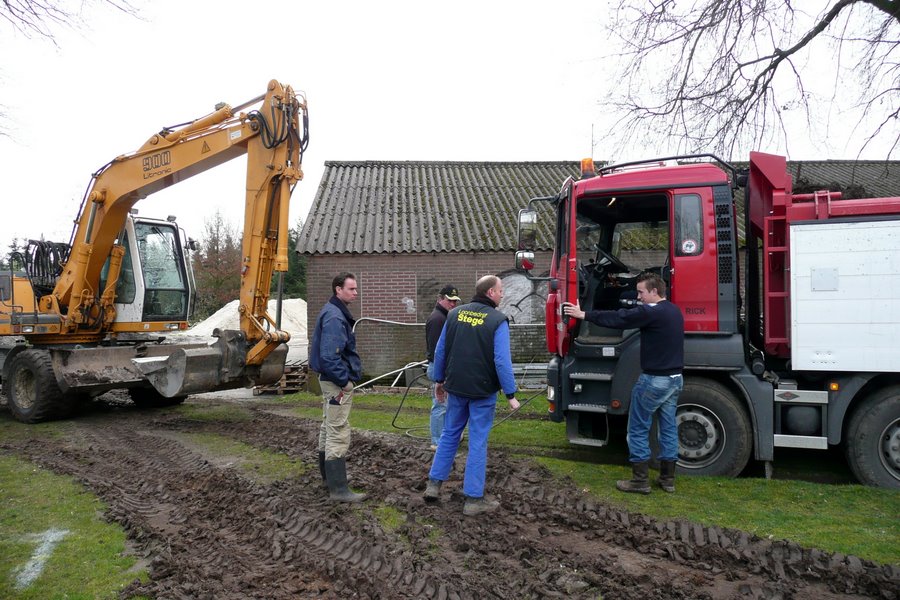

Eerst worden alle struiken en boompjes verwijderd.
Hierna werd de eerste laag grond uitgegraven. Een groot probleem werd duidelijk.

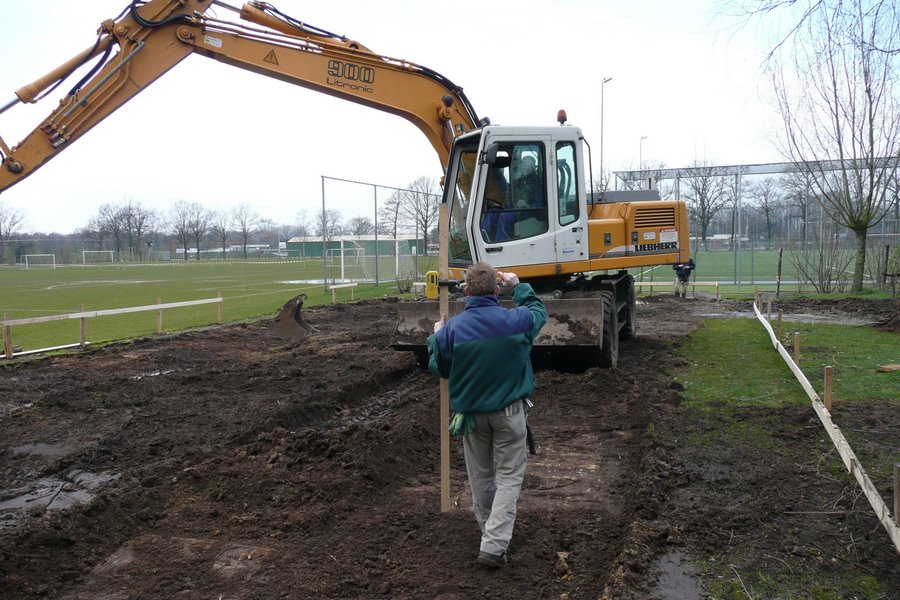

Het was overal veel te nat. Er staan zelfs plassen op ons cricketveld. De
vrachtauto's die zwart zand moeten afvoeren zakken diep weg en komen vast te
zitten.
Pas 's middags konden rijplaten worden geleverd omdat in heel Twente alle
rijplaten al in gebruik waren. Iedereen kampte met hetzelfde probleem; het is
veel te nat!
Roelof is vrijwel de hele dag aanwezig op de bouwplaats gedurende de gehele
bouw. Het blijkt zo nu en dan erg belangrijk te zijn want er worden veel zaken
ter plaatse afgestemd via de "hot line".

28 maart 2008 : uitzetten fundering
De fundering van het clubhuis is op 28 maart 2008
professioneel uitgezet. Maandag start het uitgraven.

21 maart 2008
: start van de bouw; hierbij een beeld van wat het gaat worden
Het clubhuis dat zal worden gebouwd lijkt veel op dat van
Excelsior'32 te Schiedam:
hierbij de foto's, gemaakt op 19 juni 2007 van dat clubhuis in aanbouw

De plaats
waar het clubhuis wordt gebouwd is vlak bij het gebouwtje van de gemeente, daar
waar wij vorig jaar ons tijdelijke nood-clubhuisje hadden staan.

Hierbij
de situatie als je met Google Earth de locatie opzoekt. Het clubhuis ligt
precies op 52°17'9.11"N - 6°48'26.67"O .
Ingetekend zijn de ingang van Sportpark Slangenbeek (rode cricketbal), de
parkeerplaats (blauwe P), de plaats van de cricketpitch en de plaats van het
clubhuis.

|
